四川在线消息(左宇龙 黄成林 李云 刘文勇 记者 钟帆)4月18日12时12分,锦屏换流站极Ⅰ低端换流器由苏州换流站操作解锁成功。至此,±800千伏锦苏直流工程年度检修任务全面完成。这让在站内值守了90多天的张豪和他的30名同事们倍感欣慰。
±800千伏特高压锦苏直流工程西起四川西昌,东至江苏同里,全长2059公里,输送容量达720万千瓦,与同样发源于四川的复奉、宾金直流特高压工程构成了四川“西电东送”三条大动脉。截至4月17日,据站端统计,这三大特高压工程已向江苏、上海、浙江输送清洁水电7000多亿千瓦时。
±800千伏特高压锦屏站是锦苏直流工程的起点,它的安全稳定运行,对国家改善能源结构、治理大气污染和节能减排、促进疫情防控和经济社会发展,意义重大。

换流站突发电流故障
10余天未见面的检修人员默契配合处置
2月18日,新冠肺炎疫情正处于急剧爆发期。当日8时10分,±800千伏锦屏换流站极Ⅰ控制B主机频繁报出中性母线电流故障。如不及时处理,控制锦苏直流极Ⅰ的“大脑“系统失去备用,严重影响安全可靠性,若主系统突发瞬间故障,后果不堪设想。若发生闭锁,锦苏直流将损失一半负荷,更为严重的是会给华东电网造成冲击,将直接影响华东地区抗疫物资生产乃至全国人民的抗疫工作。

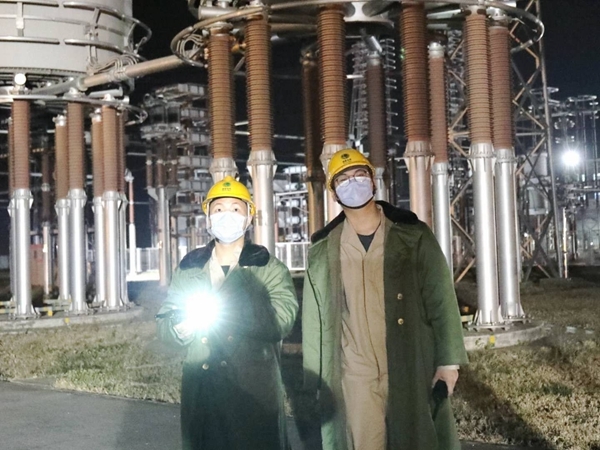

因站长吴红波在湖北居家隔离,副站长张豪挺身而出,主动扛起锦屏站临时“当家人“的重任。运行警报响起5分钟不到,在张豪指挥下,检修人员蒋张威、辜盆就赶到现场,检查故障点、分析评估原因、确定处置方法、给国网调度中心申请紧急检修工作单,运行人员和检修人员配合默契几乎到了极致,检修方案一确定,运行的国调申请单几乎同时出来。11时10分,故障处理完毕,测量电流值恢复正常,大家悬着的心终于放了下来。
疫情期间,检修人员都是各自居住在寝室内,虽然都是在站内驻守,却从没有见过彼此。蒋张威就是一名来自浙江湖州的90后小伙,自2月8号进站后,一直按规定被隔离在房间里。他也没想到10多天都没有和同事见过面了,一起工作配合那么默契,相比平时处置同类型故障,时间缩短了足足一个多小时。

保障年度检修顺利完成
750余名检修人员14天完成2997个项目

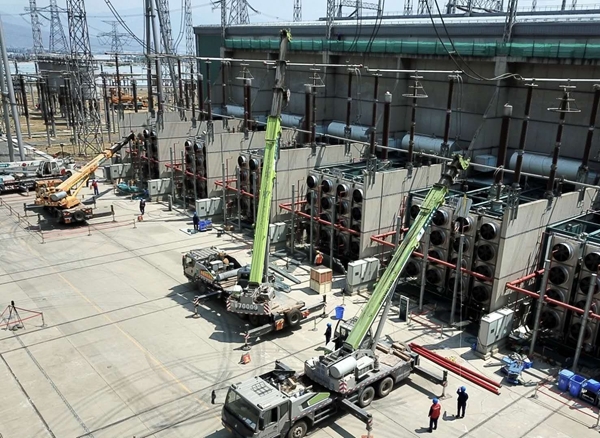

3月31日,锦屏换流站年度检修全面启动,这是国网公司在2020年新冠疫情缓解后首次开展的特高压直流大型集中检修工作。为期14天的检修工期,750余名检修人员、66个作业面、完成各类检修、技改、消缺等项目2997项,这完全是比往年高出数倍的工作量和连续工作周期。张豪穿梭于各工作面之间,像个“管家婆“一样挑毛病,细化到每一个参检人员、每一项物资、甚至每一件工具。

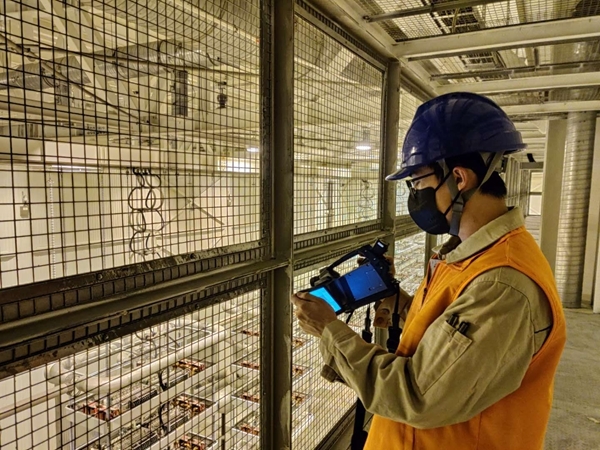

“恨不得脚踩风火轮,一天能有48小时。“共产党员李擂说,4月4日上午9时接班后,他们就没有停歇过,配合每个作业面工作、验收、终结工作票、投运前检查、停送电操作,一直忙碌到5日9时交班,真正是24小时连轴转。每次忙完,患有腰椎间盘突出的李擂总是弓着腰,强忍着疼痛。因为这段时间他的腰疼又犯了,每天都是戴着护腰带上班。当检修后检查换流变压器设备时,他总是忍着疼痛一步一步的从扶梯爬到换流变压器顶部,从上到下进行周密排查。腰带戴上半天后就会过敏发红,当过敏突然病痛或感到不适时,他就稍微休息一下后又继续投入工作。

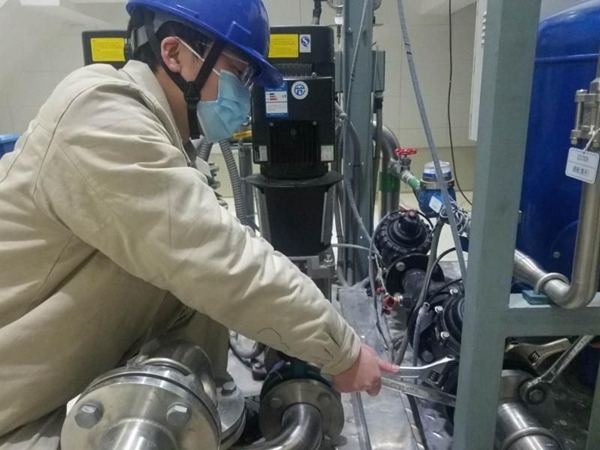

“前几天,我写了入党申请书,太想成为一名党员了。“维护班高级工张曾说,想要入党的迫切和坚定,源自这几十天他在抗疫保电一线的经历。自1月21日进站以来,他怀揣一份对怀孕6个月的妻子的亏欠,扛起抗疫保电、年检管控的重任,组织人员开展特高压锦屏换流站极I高端外水冷设备室砂滤单元漏水消缺工作。
像这样一直坚持下来的党员共有11名,坚持值守的31名国家电网人的故事还有很多。从抗疫保电到年度检修,他们用90余天的坚守与忙碌,为±800千伏特高压锦屏换流站的安全运行与年度大修任务的顺利完成。
