12条高压线入地9米 探访内江施工难度最大电力迁改工程

2020-04-30 15:14:08来源:四川在线编辑:何勇

四川在线消息(罗尹 记者 郑志浩)塔吊林立、机器轰鸣……4月30日,内江高新区高桥片区,一大批省、市重点项目在此实施,奏响“产业项目提升年”的音符。在内江高新区(师院片区)电力迁改建设工程现场,一项内江施工难度最大、技术要求极高的电力迁改建设工程正在220千伏松柏变电站周边实施。

项目难度大在哪里?为什么要实施?有何意义?记者前往施工现场进行探访。

12条电力线路“下沉”隧道 最深9

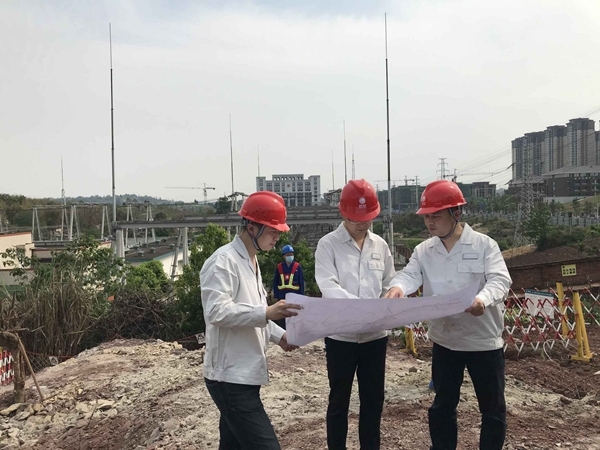

4月29日下午3点过,最高气温达到31℃。220千伏松柏变电站外,寿松Ⅰ、Ⅱ线迁改施工项目现场,工人们正在进行塔基的平场工作。工人们为了补回因疫情影响失去的春光,加班加点抢工期。

安全生产是第一位,工人们头戴工程帽,每个深坑处有一圈打围,并设置安全标识。不远处,最深达到9米、直径2.6米的电力隧道已然成形,基础施工正有条不紊地进行。

“这是全川除成都以外的唯一地市公司开展如此规模的整站出线下地工程。”国网内江供电公司副总经理唐林介绍,正在紧张施工的高新区(师院片区)电力迁改建设工程将对12条110千伏及以上的电力线路全部迁改,下地安装在电力隧道内。

目前,先行实施9条110千伏及以上电力线路的迁改,将新建110千伏及以上电力线路34.3公里(其中架空线路9.9公里,电缆24.4公里),新建电力隧道4.91公里,新建铁塔29基,总投资约3.2亿元,计划在今年7月31日前完工。该工程完工后将为内江高新区师院新校区等省市级重点项目顺利建设创造有利条件。

“电力隧道下面每200米设一道防火墙,有红外测温,全程监控……”唐林介绍,该工程的难度体现在建设工程量大、规模大,再加上工期跨越整个电网迎峰度夏高温重负荷时段,一方面要保施工建设进度,另一方面要保安全可靠供电,双重压力交织,复杂困难程度前所未有,考验着国网内江供电公司精细的施工调度。

改善城市风貌 助力“双百城市”建设

随着内江城市化进程加快,城市高压线路相继转入地下,高压电缆隧道的出现为城市节省了大量的土地资源,改善了城市风貌景观,提高了城市供电可靠性。这是高新区(师院片区)电力迁改建设工程得以实施的其中一项考量。

更重要的是,高新区(师院片区)电力迁改建设工程是促进内江高新区和东兴区市政建设的重点项目,同时也是内江中心城区重要电源点建设项目,建成后将为高新区生态科技创业示范园、东兴区南部新城等省市级重点项目提供良好的建设环境,并为内江双百城市项目建设提供更加可靠的电源保障。

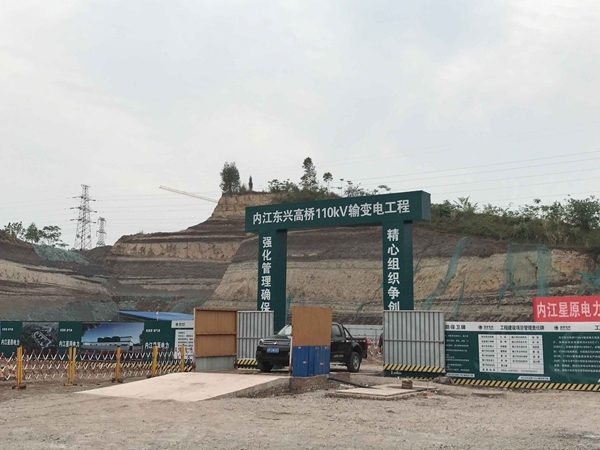

与此同时,当天下午,在东兴110千伏高桥输变电工程也在如火如荼建设当中。3公里外虽有一座牌楼变电站,但随着高桥片区用电负荷增加的趋势,新建变电站是内江供电公司适度超前之举。该项目将在今年底完成主体工程建设,为内江高新区今后的发展提供可靠的电源保障,并进一步完善内江城区110千伏电网网架结构。

内江计划到2020年,中心城区建成区面积突破100平方公里,常住人口突破100万人。上述两项工程作为内江市“双百城市”建设重点项目必须如期完成。

国网内江供电公司副总经理唐林介绍,按照内江市委市政府的要求,公司于2月25日复工,是全川第一家复工的供电企业,并在3月18日启动了“百日再决战 三线齐攻坚”专项行动,聚全公司之力,发扬电力铁军精神,奋力攻坚,对外加强政企联动,对内强化管理协同,全力加快推进220千伏松柏变电站周边电力线路入廊迁改工程、内江东兴110千伏高桥输变电工程等重点项目建设,为内江市经济发展和广大市民生活提供更加可靠的电力保障。1
