成都:金简仁快速路二期等7个重大交通项目集中开工

2020-03-17 15:09:34来源:四川在线编辑:彭焘

四川在线消息(记者 邓童童)3月17日下午,成都市重大交通项目开工仪式在简阳举行,金简仁快速路二期、成龙简快速路、成洛简(绕城至五环段)、成绵高速扩容、成南高速扩容、成乐高速扩容等7个项目新开工,吹响新一轮交通大建设集结号。

2020年成都交通运输系统将紧紧围绕门户枢纽城市建设、成渝地区双城经济圈建设和成德眉资同城化发展,计划新开工项目15个,加快推进续建项目52个,完成建设投资465亿元以上,同比增长10%以上。除7个项目新开工外,3个铁路项目、7个高速公路项目、7个市域快速路项目、121个地方公路项目全部复工。

具体来看,2020年成都将加快天府国际机场建设,力争金堂通用航空机场竣工;加快建设成自高铁、西(宁)成(都)铁路、成都站扩能改造工程,开工建设成南达万高铁、成渝中线高铁,完成成灌(彭)铁路公交化运营改造工程,推进枢纽环线改造,加快推进川藏铁路前期工作。

将建成天府国际机场高速北线、成资渝高速、成都经济区环线高速蒲都段、成都经济区环线高速德简段等4个高速公路项目;加快成宜高速、成都经济区环线高速德都段、天府国际机场高速南线等3条高速公路建设;开工成绵高速扩容、成南高速扩容、成乐高速扩容等4条高速,实施成灌高速-绕城高速节点改造工程。

将加快成龙简新建段、成资、金简黄一期、金简仁一期、成简、成金简、成温邛快速路延伸线、天新邛快速路建设;新开工建设成龙简大运段、成洛简大运段、正公路、金简仁二期等4条快速路。

启动成都出入城高速路、东安大道、驿都大道等道路整治及及景观提升工程,实施中崇路改建工程和三渡水大桥改造工程;实施200公里农村公路提档升级工程,新改建简阳市20户以上聚居点及村民小组外联道路400公里,整治改造旧危桥300座;启动农村断头路联通工程和农村公路景区化改造工程。

建成娇子公交停保基地、粉坊堰公交场站、国际商贸城公交场站,加快崇州市新城客运站、邛崃客运枢纽站、金堂淮口南站综合客运枢纽站等项目建设。建成智慧交通二期工程、TOCC一期工程,加快建设大运会智慧交通保障系统、大运会道路交通运行监测平台等项目。

同时打通成德眉资“断头路”拓宽“瓶颈路”,完成剑南—岷东大道加宽改造,加快推进货运大道、蒲丹快速路等项目建设。

部分集中开工项目简介:

金简仁快速路效果图

·金简仁快速路

金简仁快速路北连德阳市,南接眉山市,串联淮州新城、简州新城、简阳城区、空港新城,是东部新区南北向重要的骨干通道,对提升东部新城互联互通水平、推动成德、成眉同城化发展具有重要意义。

项目起于金堂大道,由北向南经过淮州新城、简州新城、简阳城区、空港新城、止于成眉界,线路全长约69公里,总投资约133亿元。

金简仁快速路示意图

全线新建,采用规划区“主六辅四”、非规划区“主六辅二”技术标准,项目先期开工段已于2018年11月开工建设,本次新开工金简仁快速路淮州新城、简州新城、空港新城城区段,总里程约20公里。剩余路段已完成勘察设计工作,正抓紧开展施工招标,同步通过纳入国土空间规划、天府国际机场配套项目、大运会配套项目等多种途径解决占用基本农田问题。

·成龙简快速路

成龙简快速路连接龙泉山两翼,属于成都大运会交通保障项目,同时属于天府国际机场集疏运体系的重要道路。项目起于绕城高速,止于金简仁快速路,里程约38公里,总投资约42.7亿元,项目分新建段、改建段、利用段,新建段、改建段均采用“主六辅四”技术标准。

项目简州新城新建段于2018年12月开工,已于2020年2月10日复工,正在进行路基、桥涵施工。龙泉驿区绕城至五环段施工单位招标已挂网,计划2020年3月底前进场施工,2021年4月建成通车。项目业主为成都交投集团。

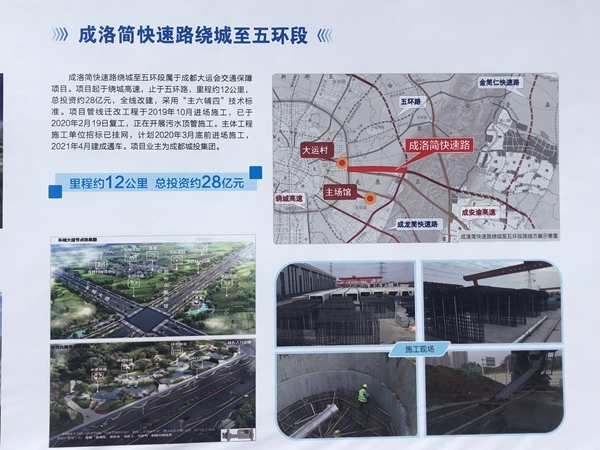

·成洛简快速路绕城至五环段

成洛简快速路绕城至五环段属于成都大运会交通保障项目。项目起于绕城高速,止于五环路,里程约12公里,总投资约28亿元,全线改建,采用“主六辅四”技术标准。

项目管线迁改工程于2019年10月进场施工,已于2020年2月19日复工,正在开展污水顶管施工。主体工程施工单位招标已挂网,计划2020年3月底前进场施工,2021年4月建成通车。

东安大道效果图

·东安大道道路整治及景观提升工程

项目起于成洛大道,止于驿都大道,里程约10.6公里,总投资约6.75亿元。属于成都大运会交通保障项目,正在开展施工、监理单位招标工作,计划2020年3月进场施工,2021年4月完工。

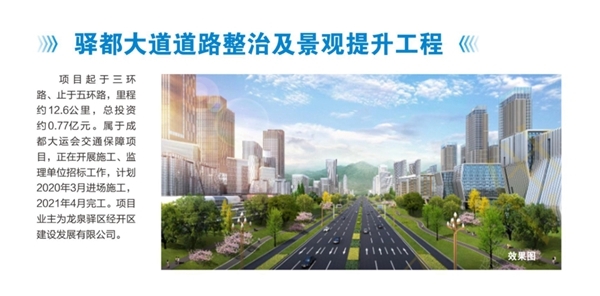

·驿都大道道路整治及景观提升工程

项目起于三环路、止于五环路,里程约12.6公里,总投资约0.77亿元。属于成都大运会交通保障项目,正在开展施工、监理单位招标工作,计划2020年3月进场施工,2021年4月完工。
