四川在线记者 田姣
10月30日11时,金沙水电站坝上一片繁忙景象,随着金沙水电站蓄水总指挥黄强一声令下,5号检修门缓缓放下,金沙水电站蓄水工作正式开始,向11月底首台机组发电迈出了关键性步伐。

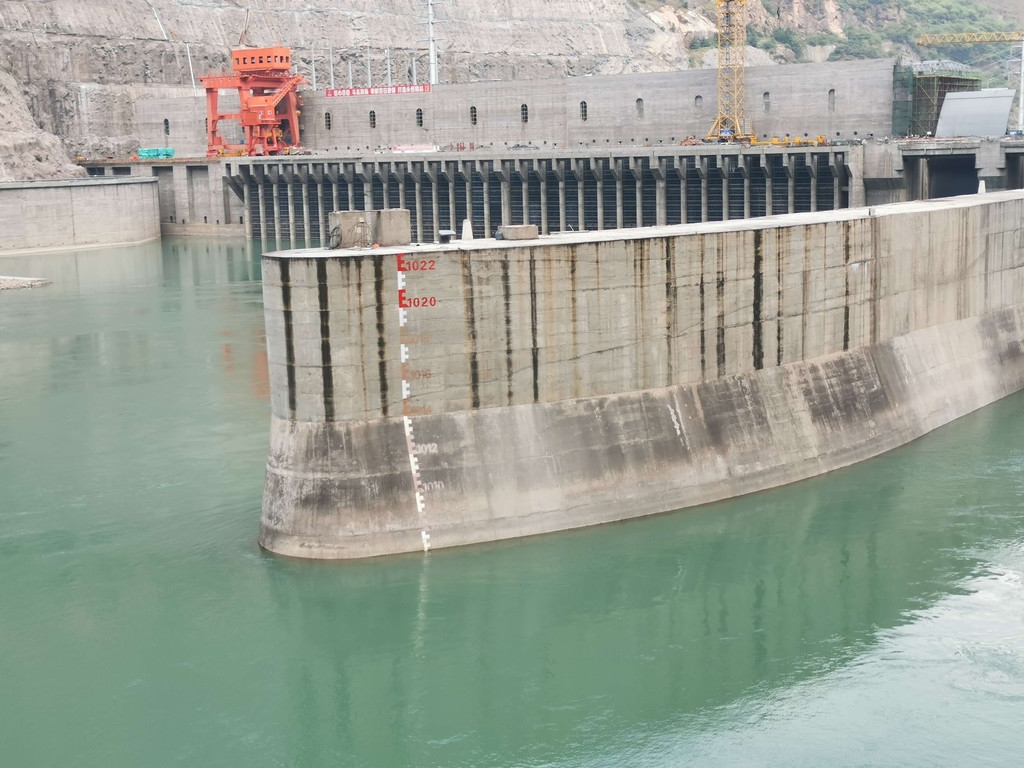

水位线
据了解,金沙水电站蓄水是11月底首台机组充水调试、并网发电的必备条件,是水电站建设重要的阶段性目标,是电站发挥发电、供水、改善城市水域景观和取水条件、对上游水电站尾水进行反调节等综合效益的前提条件。

蓄水前
作为国家重大建设项目和国家西部大开发30个重点开工建设项目之一,金沙水电站是金沙江中游十级水电枢纽规划的第九级,位于金沙江中游攀枝花西区河段。10月26日,金沙水电站蓄水工程在成都顺利通过验收,标志着金沙水电站工程正式进入水库蓄水和机组调试阶段。

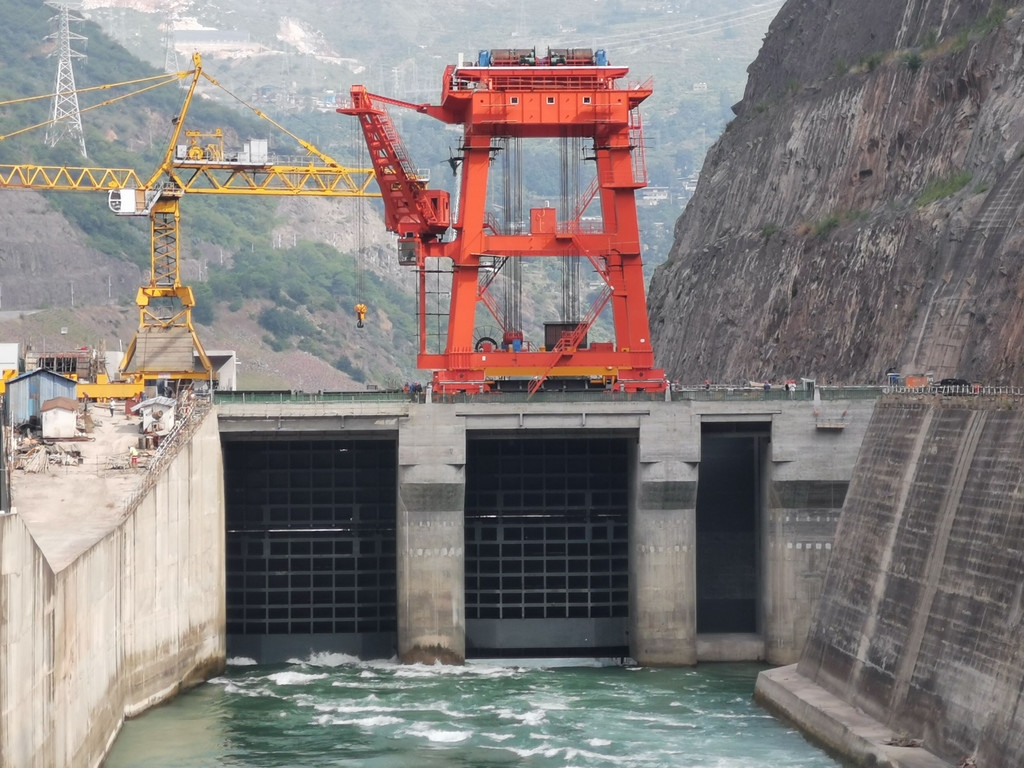

蓄水后
今年,面对突如其来的新冠肺炎疫情,川能攀枝花公司与参建各方坚持一手抓疫情防控,一手抓金沙水电站工程建设,短时间内,组织起近两千名职工投入金沙水电站首台机组发电攻坚战中,并有力推动了移民关键工程项目,为金沙水电站蓄水创造了条件。
