C视频·拼搏的时辰丨酉时:奋战二郎山!川渝特高压工程穿越“重冰区”

2023-11-28 23:38:52来源:四川在线编辑:王诗侠

四川在线记者 李欣忆 摄影 吴聃

探访时间:11月23日17时—19时

探访点位:川渝特高压交流工程甘孜-天府南1000千伏线路工程川9标组塔现场

11月23日,从甘孜州泸定县冷碛镇出发,沿着二郎山云雾环绕的盘山公路一直往前,快到达山顶的地方,传来繁忙的机械声。这里正在进行川渝特高压交流工程甘孜-天府南1000千伏线路工程川9标二郎山段组塔施工。正值下午5点,天色渐暗,但大伙丝毫没有停下来的迹象。工程川9标项目总工余东带我们进入施工现场,“今天要完成3L003塔M2子塔的构件起吊。”他边走边说。

首次!创新采用“门型塔”设计

“准备构件起吊!”工程川9标项目负责人刘嘉在现场安全巡查,他告诉记者,起吊的关键点在于两台绞磨要保持匀速,同步牵引,确保双摇臂抱杆受力平衡。

下午5点半,随着摇臂吊起塔材缓缓升起,起吊到设定的位置,早已爬上塔的6名高空作业人员,紧密配合,安装固定铁塔塔材。

尽管作业人员对流程已经非常熟悉,但这次组塔施工仍有特殊意义,因为这是国内特高压电网工程首基“八腿式门型塔”开始组立。

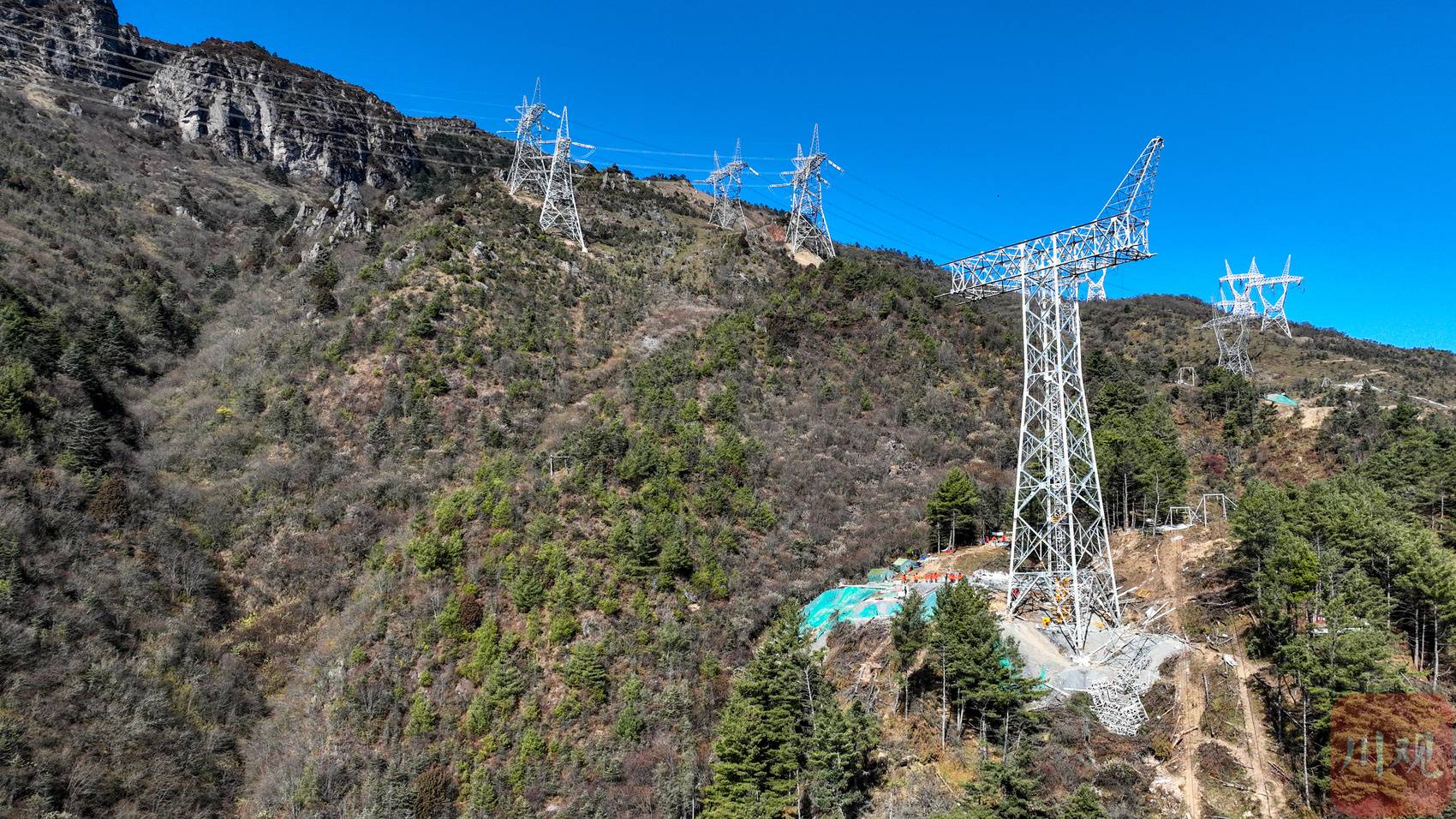

川渝特高压交流工程甘孜-天府南1000千伏线路工程川9标二郎山段正在进行组塔施工。

特高压电网工程,通常采用正方形分布的四条塔腿作为支撑结构,但二郎山特殊的气候原因,常规铁塔无法满足荷载要求。

“翻越二郎山顶这一段,常年潮湿,重冰区的线路覆冰可以达到60毫米。”余东进一步解释,“这意味着被冰包裹的电网线路,可以形成直径约150毫米的圆形冰柱。”这样厚的覆冰在全国都很罕见。覆冰可能造成铁塔倾倒,为此,川渝特高压工程在二郎山段创新采用“八腿式门型塔”的设计。

余东介绍,与常规铁塔4条腿相比,门型塔多了4条腿,这样可以承载更大的重量,整个标段将组立21基“八腿式门型塔”。

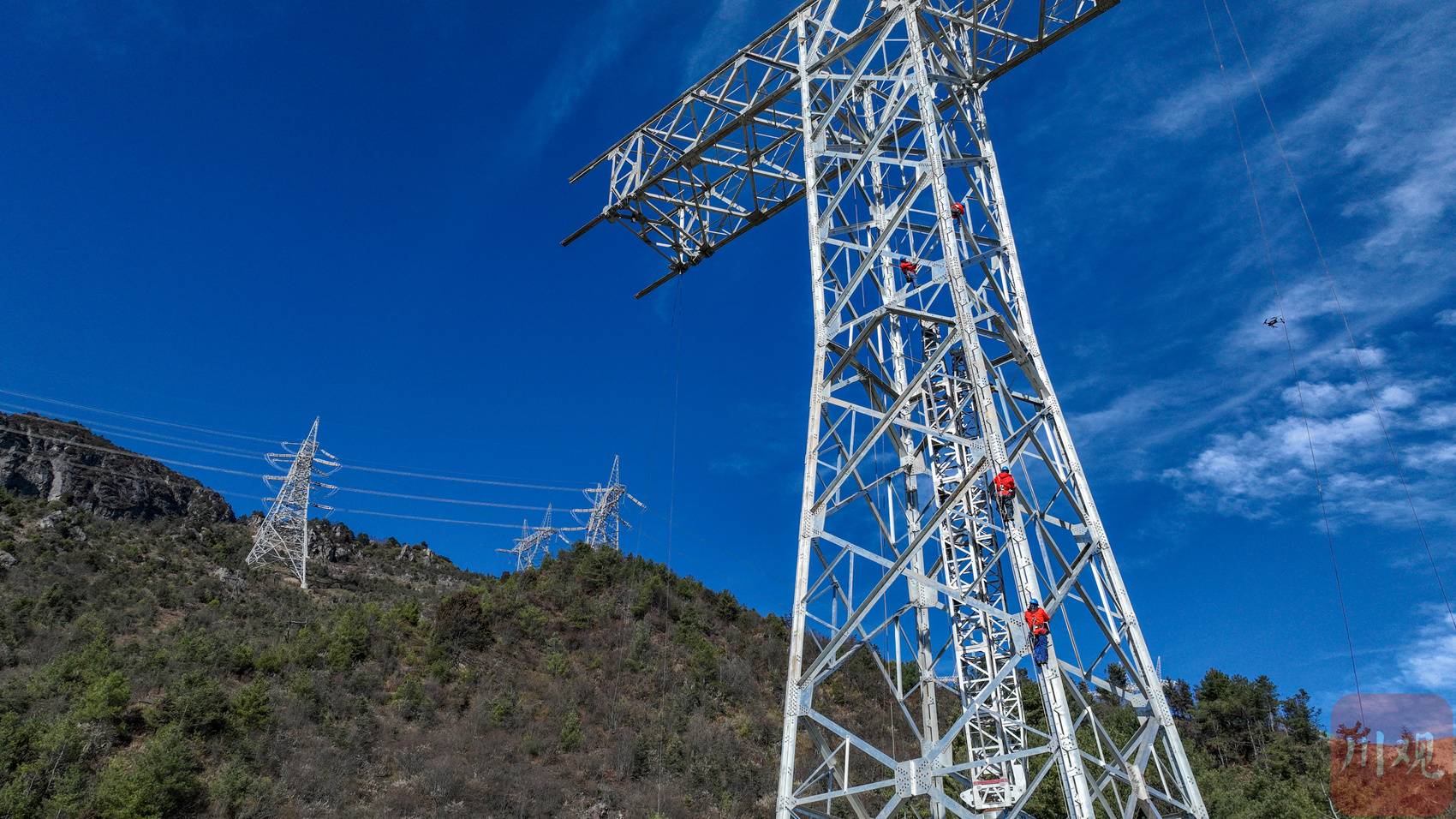

川渝特高压交流工程甘孜-天府南1000千伏线路工程川9标二郎山段。

组塔的难度相应增加,“我们首先需要分别组立‘门型’的半边,然后再合拢。”余东说,由于坡地的地形条件,如果8条腿的高差不能精准控制,哪怕差一点点,都会出现一只脚高一只脚低,导致铁塔无法组立。而门型塔的平均重量为491吨,是常规500千伏铁塔重量的8倍,其基础施工也比一般铁塔工序更多。

“我们采取了多项措施,保证施工的精准。”余东举例说,比如门型塔基础浇筑时,就安排了经验丰富的测工,控制基面高差,基础完工后严格验收各项数据,确保与设计相符。对于门型塔的组立,组织技术专家多次讨论、反复论证,最终确定了采用摇臂抱杆组立门型塔的施工方式,并要求在组立过程中详细记录各项施工参数,最终形成门型塔组立工法。

奋战!冰雪季到来前完成基础施工

下午接近7点,工程川9标项目施工班长郑凯和队员们完成了塔材吊装任务,准备收工。对当天难得的晴天,郑凯非常满意。他告诉记者,对于电网工程来说,二郎山的气候条件相当恶劣,“工人们听到是二郎山都不愿意来。”郑凯说,这地方是出了名的“硬骨头”。

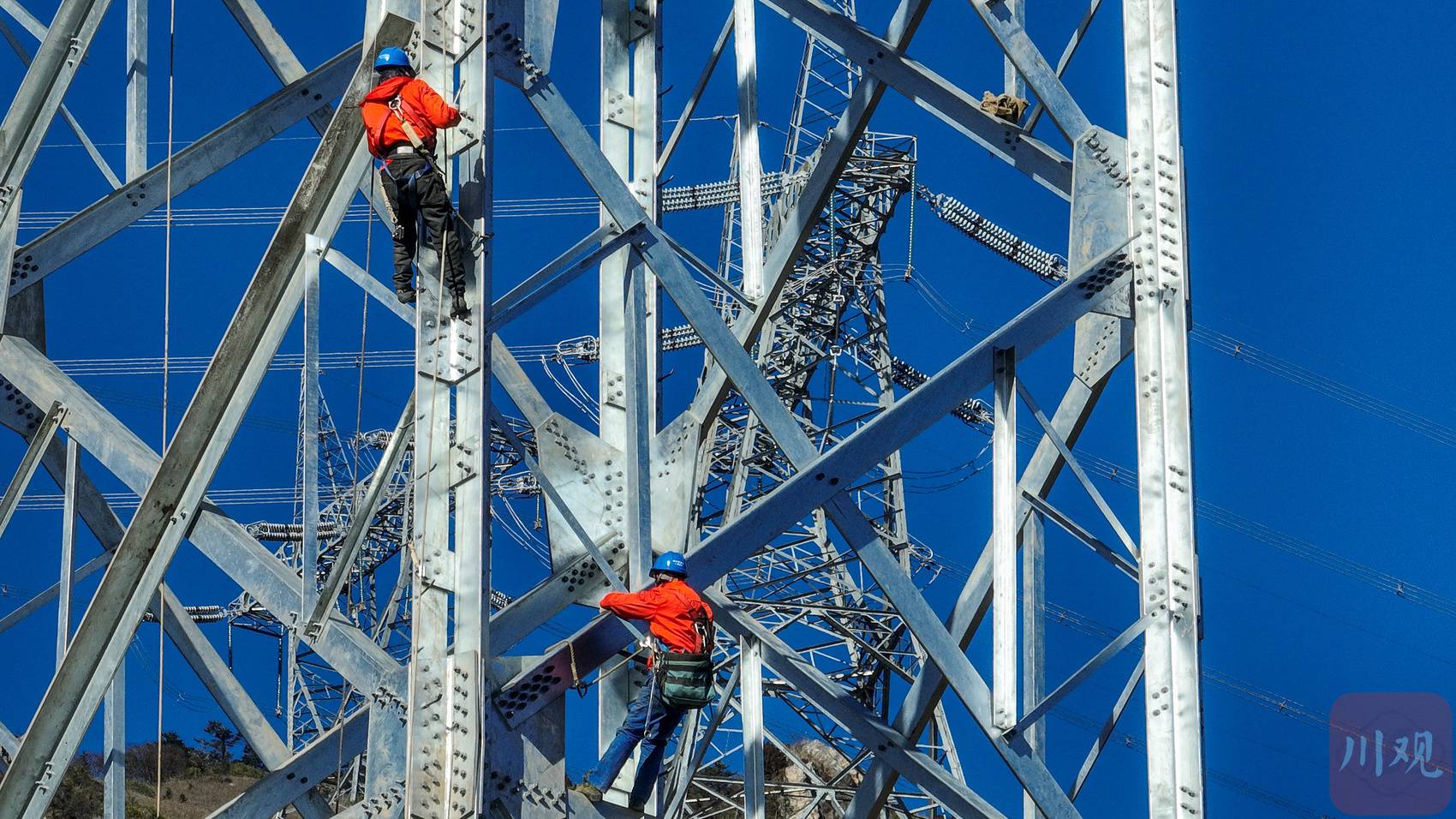

建设者们正在进行组塔施工。

一是潮湿。项目所处地方位于阴山面,常年晒不到太阳,就算没有下雨,也是雾气环绕,年平均雨雾天超过60%,“睡一晚上起来,被子上都是一层水珠。”

二是看天吃饭。郑凯说,有效施工期很短,因为天气等原因,一年只有1/3的时间可以正常施工。全年来看,有效施工时间不及常规的平原、丘陵地区有效施工时间的一半。

为了完成全年目标任务,抢在冰雪季之前完成全部基础施工,项目部克服恶劣的气候条件,目前有近500人奋战在二郎山。截至11月19日,基础开挖累计完成约九成,浇筑完成约八成。“我们有信心完成今年的目标任务,为明年全面的组塔施工打好基础。”余东信心满满。

川渝特高压交流工程是国家“十四五”重大电网工程,也是为川渝保电供电的国家重大工程,建成后可满足雅砻江、大渡河新增水电可靠送出,保障成渝负荷中心用电需要,提升西南电网整体供电能力和运行可靠性,为成渝地区双城经济圈建设提供更加坚强的电力保障,预计将于2025年正式投运。

下午7点,天色已黑,工人们回到板房,吃上了热腾腾的晚餐。“大家辛苦了,明天继续奋战!”郑凯对班组队员们说。

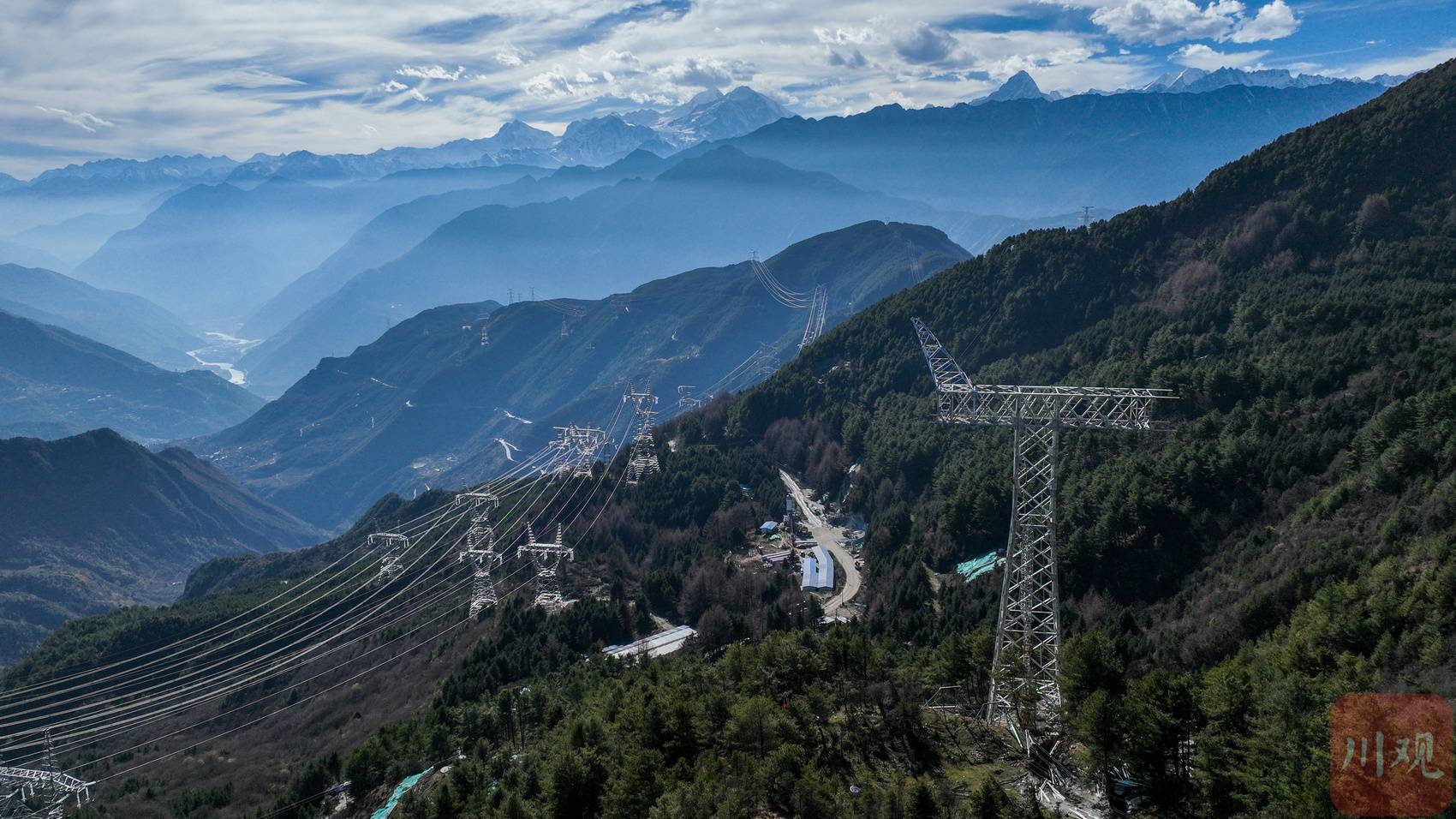

建设者们正在进行组塔施工。

时辰素描

17:00  二郎山段3L003塔构件准备



17:10  爬塔人员就位



17:30  3L003塔构件起吊



17:40  塔上人员开始固定塔材



18:50  塔材吊装完成
