四川燃气发电机组+1!华电四川公司内江白马燃机创新发展示范项目2号机组投产发电​

2025-07-25 22:13:39来源:四川在线编辑:牛霄

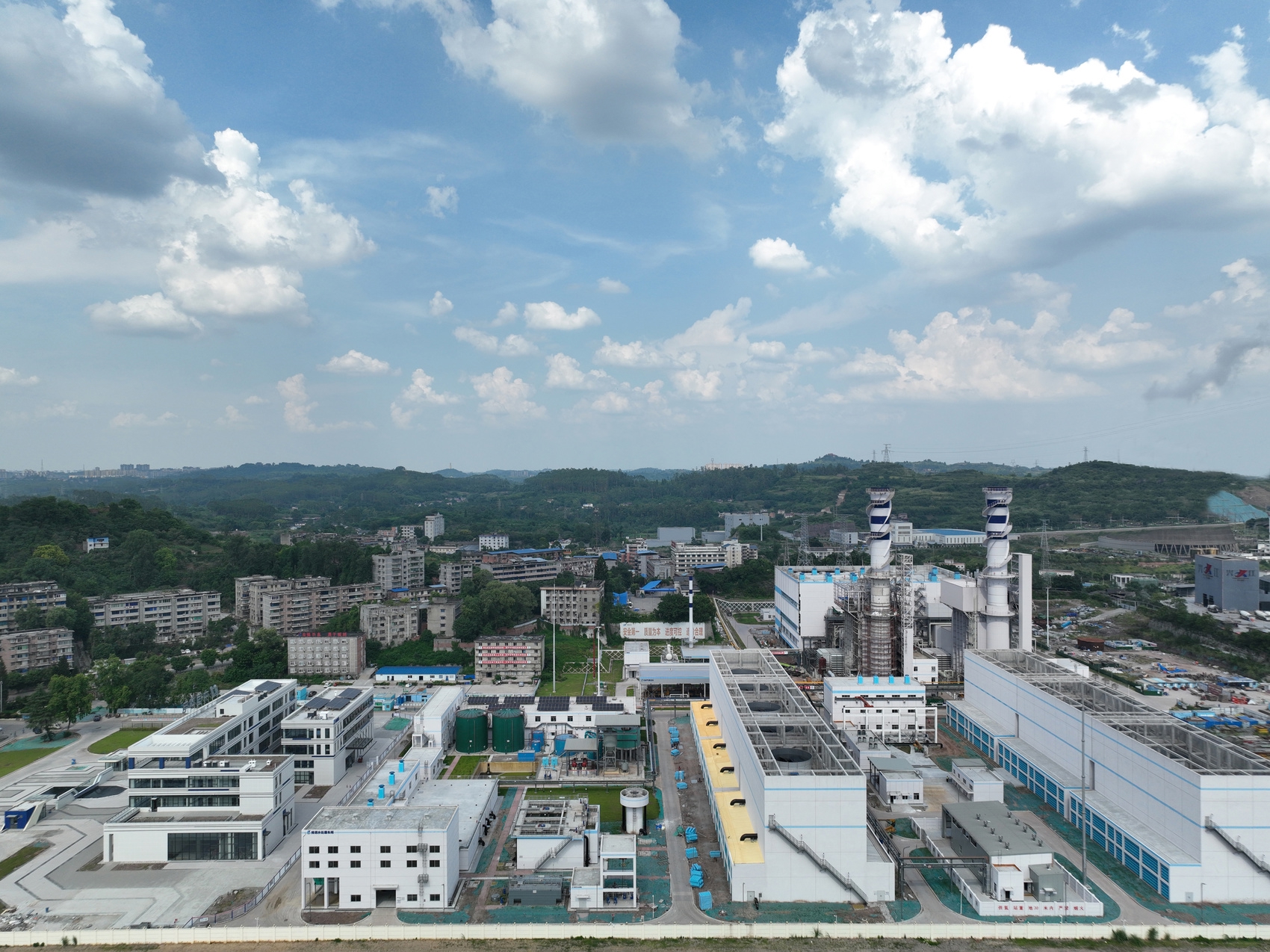

项目俯瞰图。华电四川公司供图

四川在线记者 文露敏

7月25日20时18分,四川省重点项目华电四川公司内江白马燃机创新发展示范项目2号机组顺利完成168小时试运行,正式投产发电,为全省迎峰度夏及成都世运会电力保供注入强劲动能。该项目是国家首批燃气轮机创新发展示范项目,也是内江首个燃气发电项目。

火电是能源保供的主力,天然气发电则发挥着顶峰兜底的作用,与煤电项目相比,又具有启停灵活、碳排放水平较低等特点。2022年以来,四川加快在负荷中心、天然气主产区布局一批调峰气电项目和应急保障电源,增强顶峰兜底能力,华电四川公司内江白马燃机创新发展示范项目就是其中之一。

该项目位于内江市市中区,总投资21.4亿元,建设2台F级475兆瓦燃气-蒸汽联合循环机组。项目全面建成后,年发电量将达23.75亿度,可节省标准煤约20万吨,减少碳排放约88万吨,满足近100万户家庭日常用电需求。

“项目既可以实现内江地区部分页岩气资源就地转化和清洁高效利用,也将进一步优化四川电网电源结构,提升成渝地区双城经济圈建设能源安全保障能力。”四川华电内江燃气发电有限公司董事长聂明表示。

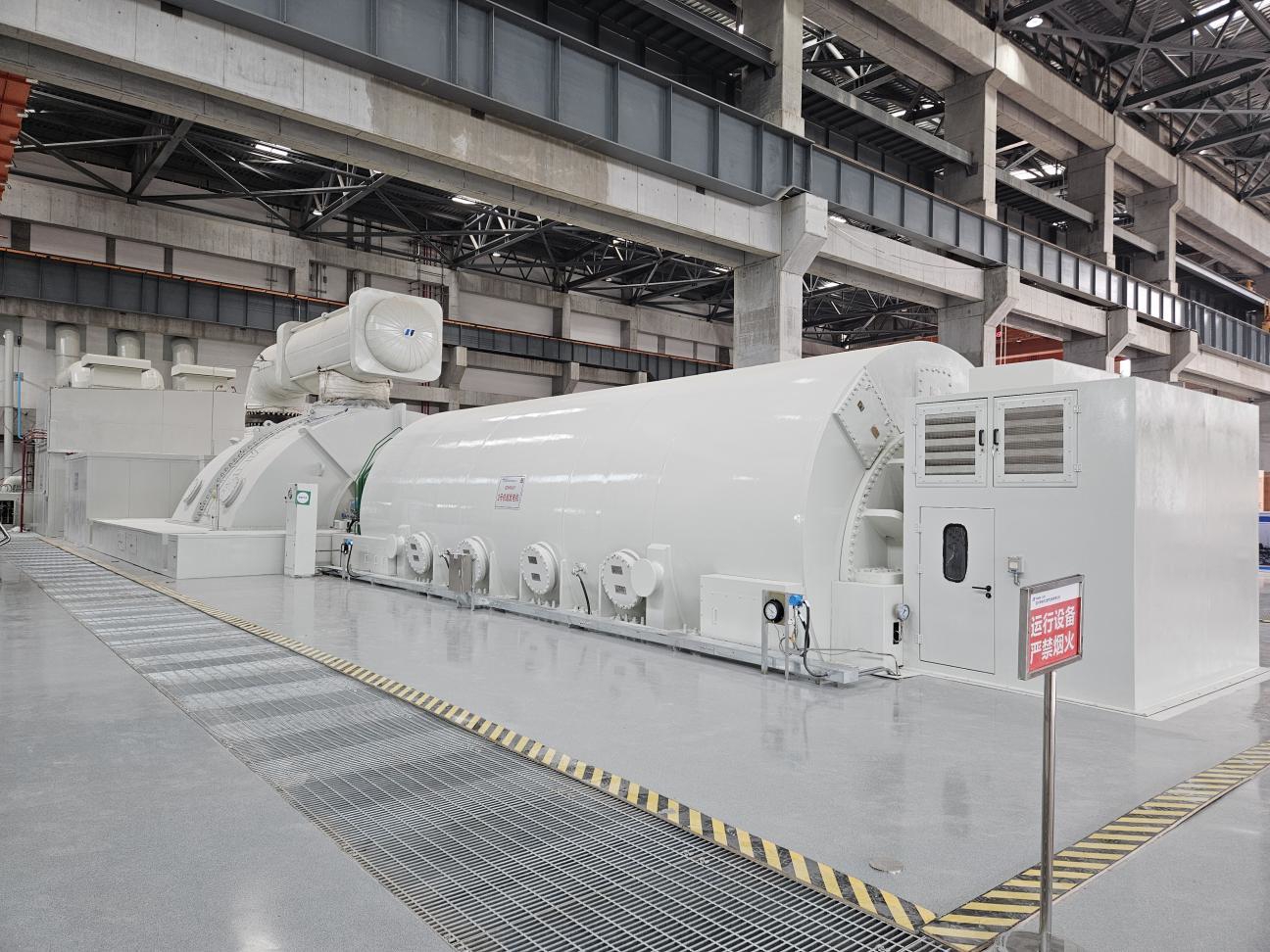

白马燃机创新发展示范项目2号机组顺利完成168小时试运行,正式投产发电。华电四川公司供图

记者了解到,试运期间,机组运行稳定、参数良好,各项技术、经济、环保指标均达到同类型机组先进水平。该项目还创造了“38天完成燃机复装”“4天完成整套启动质监闭环并取得并网意见书”“16天完成机组首次并网到投产”等多项“华电速度”,实现了机组168小时试运行、首次并网等10个关键节点“一次成功”。

“为全力推进项目投产,在项目建设过程中,我们创新了调试、监督等环节的工作机制。”聂明介绍,项目建立“日协调、周调度、月盘点”进度管控机制,构建“现场+云端”立体化安全监督体系等。特别是在项目涉网试验阶段,四川盆地持续高温,建设团队创新实施“调试+保电”双轨模式,结合迎峰度夏电力保供需要,主动将高负荷段试验安排在电网晚高峰时段进行,既实现试验有序推进,又完成了电力保供顶峰。

目前,华电四川公司内江白马燃机创新发展示范项目1号机组也在加快建设,预计年底投产发电。1号机组将自主研发制造M701F4型重型燃机高温透平第3级静叶和第4级动静叶片,实现自主掌握高温部件功能涂层喷涂技术、压气机和高温透平轮盘国产化制造、转子装配件完全国产自主化,将大幅提升我国重型燃机关键零部件制造水平和自主创新能力。
