记者从华电金沙江上游水电开发有限公司获悉,12月31日,随着最后一层堆石料碾压完成,世界最高混凝土面板堆石坝电站——华电金上拉哇水电站大坝填筑到顶,标志着这一国家重大水电工程建设取得阶段性成果,为后续下闸蓄水奠定基础。
拉哇水电站位于四川省巴塘县与西藏自治区芒康县交界的金沙江干流上,是国家“十四五”规划重点建设的金沙江上游清洁能源基地重要组成部分,工程总装机容量200万千瓦,库容24.67亿立方米,最大坝高242.5米。电站自2023年6月启动大坝填筑以来,累计完成填筑量约1620万立方米,相当于4座“鸟巢”。

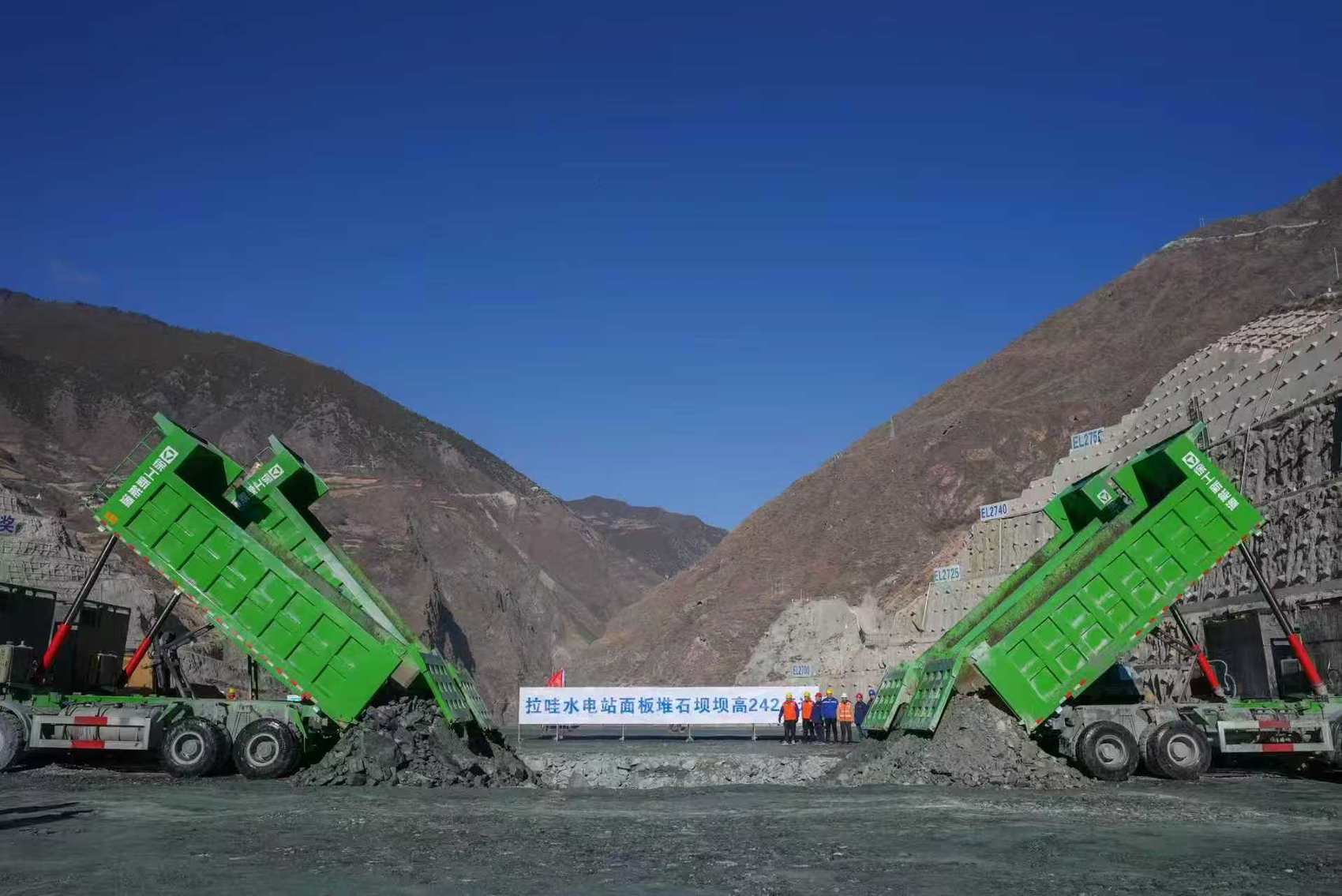

华电金上拉哇水电站大坝建设现场。
大坝地处金沙江上游,地质条件复杂,昼夜温差大。大坝建设全过程采用智能建造技术,创新研发“拉哇云”智能建造系统,实现大坝施工全过程智能感知、实时分析和反馈控制,并首次在国内实现大规模全过程无人碾压机群协同智能作业,填补了复杂地质条件下250米级大型面板堆石坝工程智能建造技术空白。截至目前,大坝最大沉降率仅为0.54%,远优于设计指标。

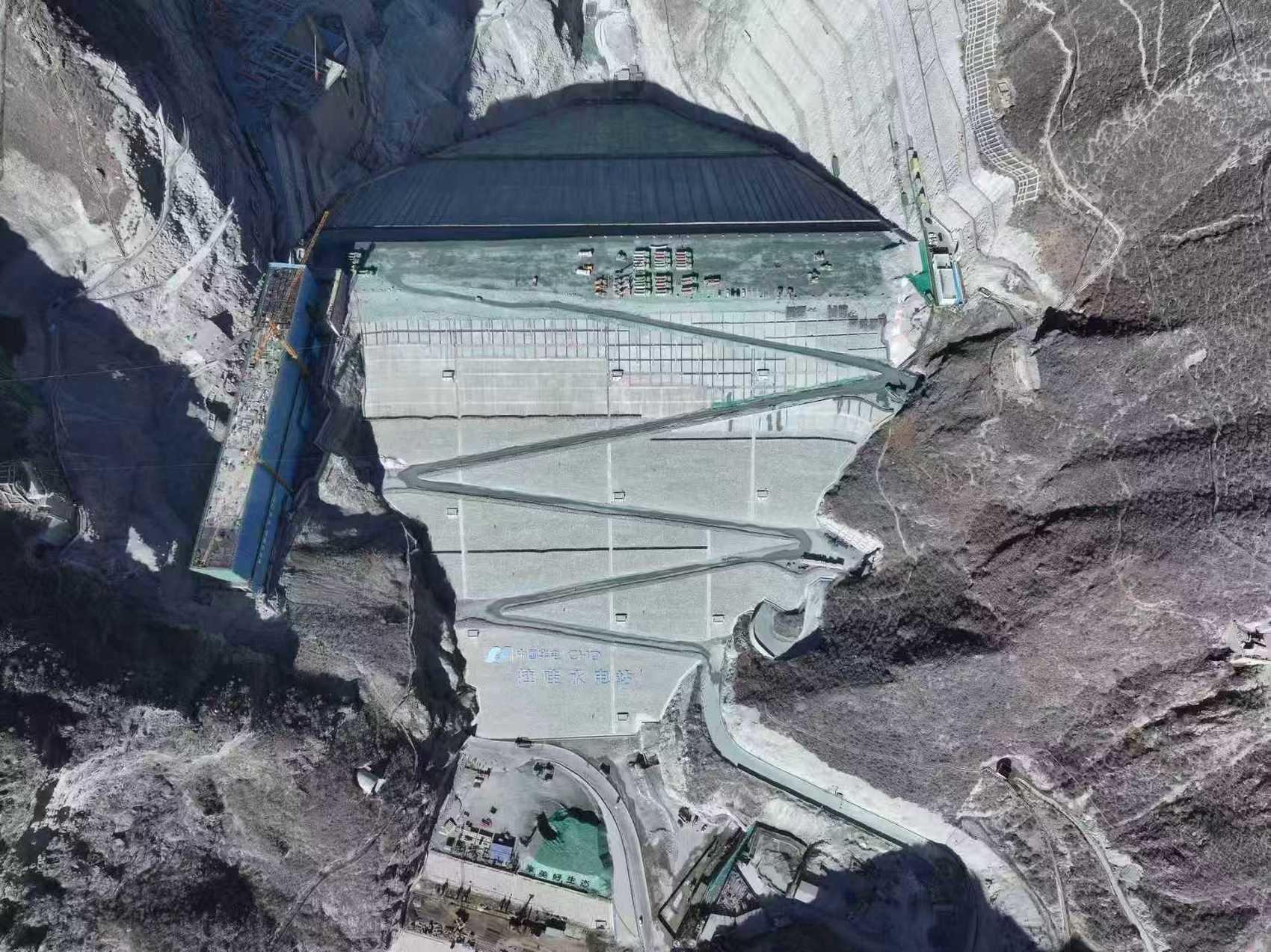

华电金上拉哇水电站大坝建设现场。
目前,拉哇水电站已完成大坝一期面板混凝土浇筑,机电安装工作正同步有序推进,电站全容量投产后年均可发出约90亿千瓦时清洁电能,每年可节约标煤约277万吨、减少二氧化碳排放约741万吨,将显著提升电网调节能力和区域电力互补水平,对支撑国家主要流域水风光一体化先行基地建设,助力国家实现“双碳”目标具有重要战略意义。
