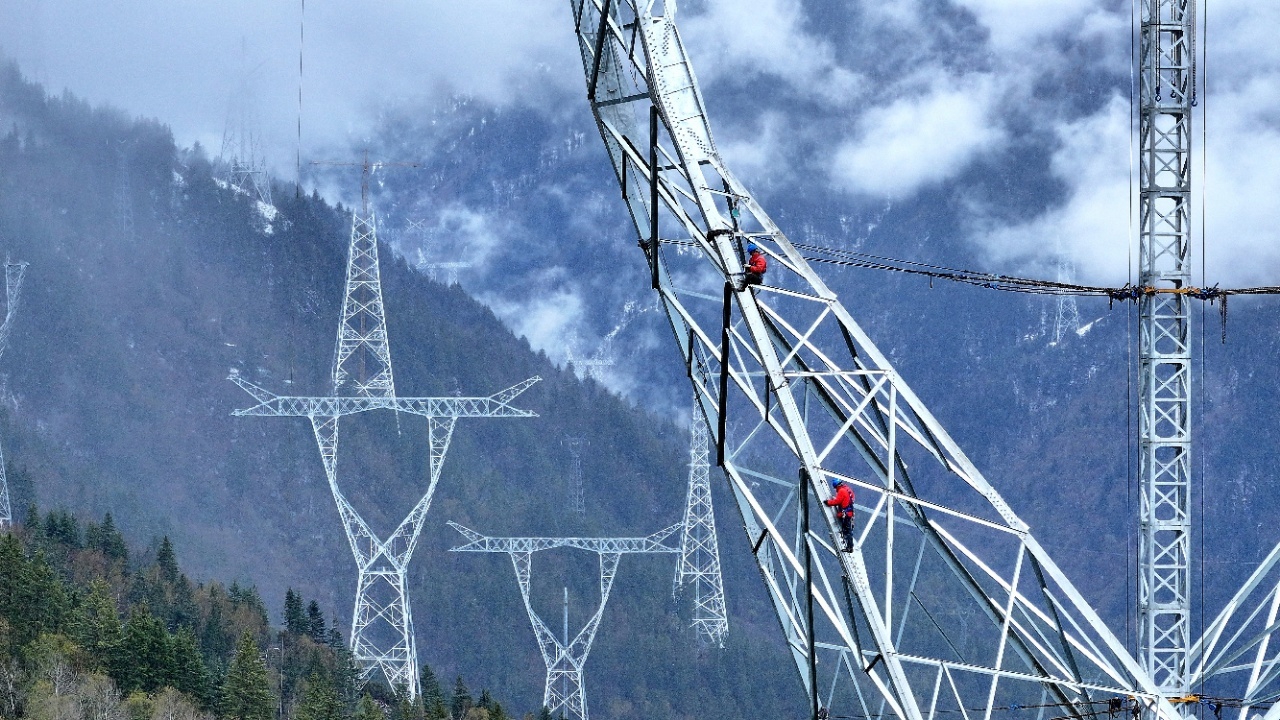

阿坝至成都东1000千伏特高压交流工程线路施工1标段8个作业面正有序推进组塔作业。尤琅 摄
何婧婷 尤琅 四川在线记者 陈秋吉
“抱杆起吊,匀速上升,注意塔材对位!好,稳住,精准落位!”5月1日,在海拔3400米的阿坝藏族羌族自治州理县米亚罗镇,高山间的寒风裹挟着湿气,阿坝至成都东1000千伏特高压交流工程(以下简称“阿坝至成都东特高压工程”)1标段1R009号塔位上,一组塔材正在电力建设者的精准操控下平稳吊装就位。
每年5月是川西高原施工建设的黄金期。当前,国网四川送变电公司的300余名电力建设者抢抓时机,坚守在阿坝至成都东特高压工程1标段,全力打响高海拔铁塔组立攻坚战。记者了解到,今年“五一”假期,阿坝至成都东特高压工程共有近5000名建设人员坚守在现场。

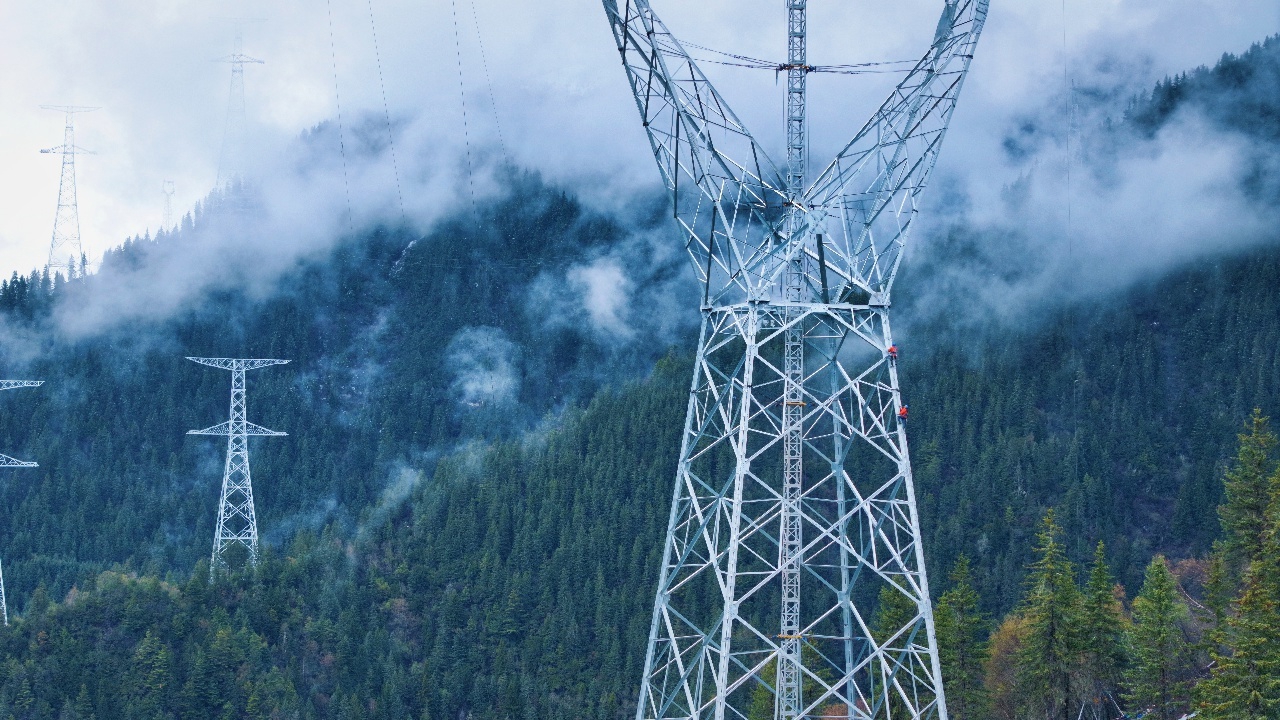

在海拔3400米的阿坝州理县米亚罗镇,阿坝至成都东1000千伏特高压交流工程线路施工1标段1R009号塔位点正在开展铁塔组立工作。尤琅 摄
“1标段的塔位大多位于高海拔地区,冬歇期长达4个月,目前我们正在推进最后阶段的组塔攻坚。”1标段施工项目经理张剑铧介绍,1标段沿线平均海拔3340米,为工程全线最高,沿线高山峻岭占比达81%,塔基平均斜度超过30度,高海拔施工点位的氧气含量仅为平原地区的65%左右,常年大风肆虐、气温骤变。
“尽管已经5月,电力建设者们还要身着厚重防寒服,在数十米高空精准开展塔材吊装、螺栓紧固等作业。”张剑铧说,地理环境的险峻与天气变化的无常,给塔组施工带来严峻挑战。
困难显然不止这些。高海拔电网建设攻坚,电力建设者们不仅要克服环境对身体带来的挑战,还要在技术创新上下功夫,确保工程建设稳步推进。以组塔施工的“前哨战”——物资运输为例,1标段塔位沿线道路狭窄陡峭、地势崎岖,大型设备与塔材难以直接抵达作业点位。

在海拔3400米的阿坝州理县米亚罗镇,阿坝至成都东1000千伏特高压交流工程线路施工1标段1R009号塔位点正在开展铁塔组立工作。尤琅 摄
为此,建设团队运用爬山虎运输车、余土外运轨道车等特殊机械,搭配索道运输等方式,高效完成塔材、物资的转运工作,为组塔施工打通“生命线”。
同时,建设团队通过运用复杂环境输电施工三维智慧精准规划系统,搭建起虚拟施工环境,将现场实际与规划系统生成的推演方案反复对比、精准核实,大幅提升施工效率。
阿坝至成都东特高压工程是川渝1000千伏特高压交流输电工程的重要组成部分,计划于2026年底建成投运。届时,可将川西地区丰富的水、风、光等清洁能源送至环成都城市群负荷中心,更加强力支撑成渝地区双城经济圈建设和国家“西电东送”战略。
