攀西特高压交流工程首个区段完成放线作业,2028年建成

2026-09-22 14:22:23来源:四川在线编辑:杜馥利

高珩瑞 谢春艳 李枫航 四川在线记者 李欣忆

9月21日,四川省乐山市井研县施工现场传来建设进展,随着最后一相导线走板抵达预定位置,攀西特高压交流工程首个区段放线作业收官,顺利完成对±800千伏金上至湖北直流输电线路以及2条500千伏输电线路的跨越施工,为工程后续高效推进筑牢坚实基础。

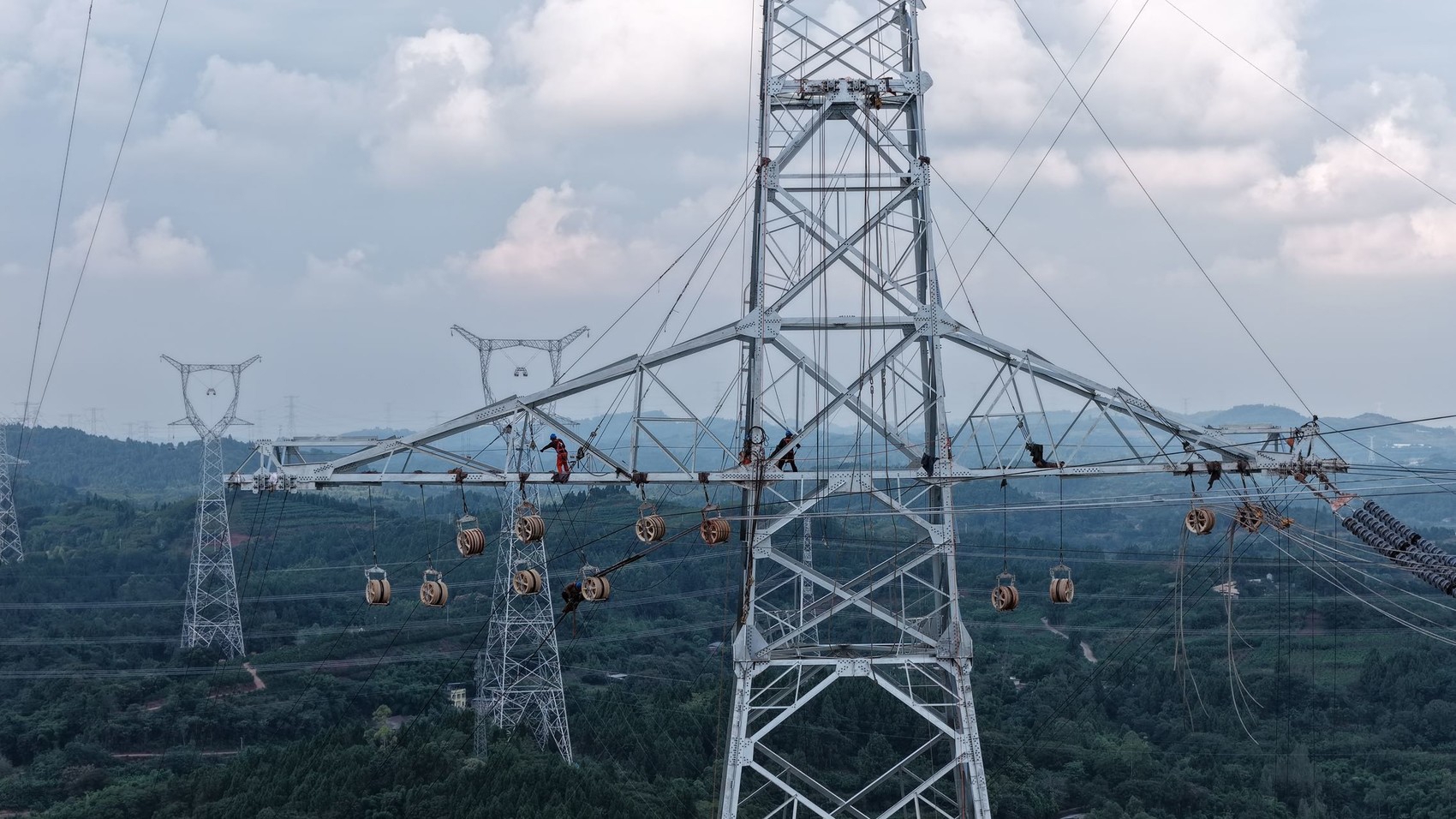

在乐山市井研县,攀西特高压交流工程作业人员正在调整滑车。(国网四川建设公司供图)

“特高压线路建设通常分段推进,且跨越施工必须在既有线路不带电的状态下开展。”攀西特高压交流工程线路工程东段业主项目部执行副经理杨译介绍,“目前是电网秋季检修难得的窗口期,工程所跨线路都不带电。我们将11标段中跨越密集的线路列为‘提前架线区段’,‘拎出来’提前干,在有限的时间内,完成最关键的跨越。”

攀西特高压交流工程于今年3月底开工,新建攀西、川南两座1000千伏变电站,线路途经凉山、宜宾、乐山三市(州)。此次完成放线作业的区段新建铁塔22基,线路全长约7.3公里,不仅跨越密集,而且高塔、重型铁塔多,其中单基铁塔最大重量达518.5吨,最大塔高160.8米。施工任务重、物资供货紧、建设工期短,每一项都是硬骨头。

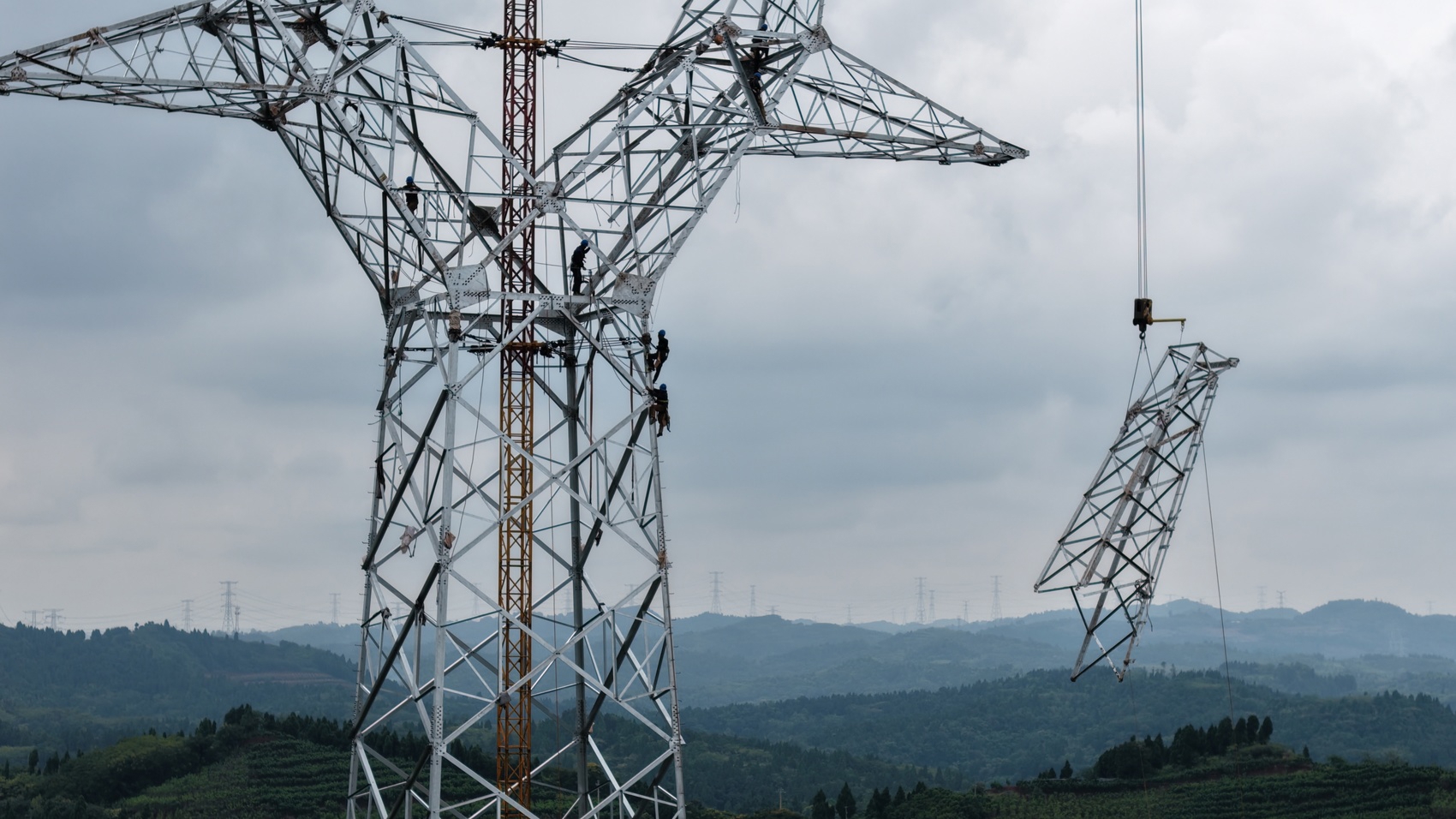

在乐山市井研县,攀西特高压交流工程11标段施工现场,作业人员正采用抱杆组塔的方式组立铁塔。(国网四川建设公司供图)

国网四川省电力公司提前谋划、挂图作战,项目团队全面推广机械化组塔工艺,针对120米以上超高铁塔,采用“吊车+摇臂抱杆”组合施工模式,有效提升高塔组立的稳定性与施工效率。在放线环节,现场同步布设4个架线区段、40台配套牵张设备,将传统的串行施工改为并行同步施工,大幅压缩整体施工时长。

攀西特高压交流工程预计于2028年建成,年最大输送电量约182亿千瓦时,相当于替代标煤约588万吨、减排二氧化碳约1446万吨。工程建成后,将显著增强攀西清洁能源向成都平原及川南负荷中心输送能力,推动形成甘孜、阿坝、攀西三大清洁能源基地与成都平原、川南、川北三大负荷中心之间“三送三受”的电网格局,全面提升全省主网架的安全稳定水平与供电承载能力。
