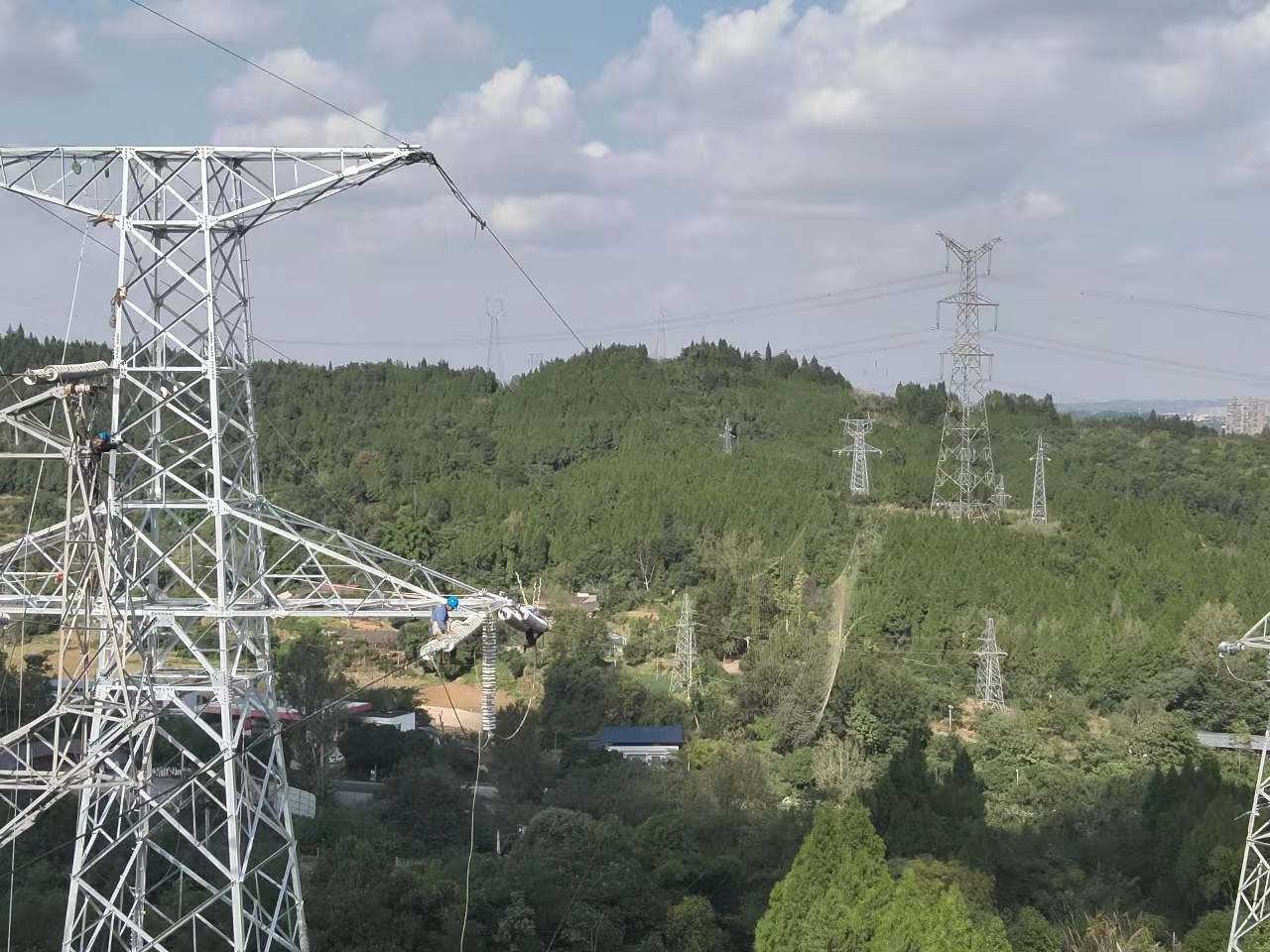

10月30日凌晨3时30分,随着最后一根绝缘兜网绳被拖离铁路限界到达18号塔安全落地,国网德阳供电公司德罗大道220千伏永孟东线迁改工程9号至18号塔跨宝成铁路、G5京昆高速施工顺利结束。
据了解,220千伏永孟东线迁改工程是德罗大道(罗江段)电力迁改工程的最大子项工程。该工程需新建单回线路5.371公里、铁塔18基,并拆除原永孟东线6.456公里、更换架空地线6.594公里。线路迁改后,将满足德罗快速通道和罗江大学城用电需求。
该项目最大的难度就在于新建线路需跨越宝成铁路、G5京昆高速公路、108国道等道路9次,其中跨宝成铁路、G5京昆高速档距分别达553米、403米,且作业点均位于山区。同时,新建线路还需跨越10千伏及以上电力线路46条,下钻500千伏茂谭一二线,交叉跨越情况极为复杂。在尽量保证道路正常通行和输电线路正常运行的前提下进行施工,难度极大。
为此,从今年4月开始,德阳供电公司组织多个部门、单位,对跨越网形式、跨越网高度、拖网时间等进行了反复讨论和验算,前后历经5次专项方案审核、修改,并提前和铁路管理部门、高速交通执法等相关部门就跨越手续、停电安排、施工工期等问题达成一致,为现场施工创造了有利条件。
10月24日,在G5京昆高速金山至黄许段,10余辆警车和工程车同时开警灯、拉警笛压速,清道工程车南北汇合确认道路净空后,30余名提前等候在道路两侧的电力施工人员立即按既定方案作业。短短15分钟后,最后一根绝缘兜网绳被拖离高速公路护栏,高速跨越网拆除顺利完成,高速路便恢复了正常通行。

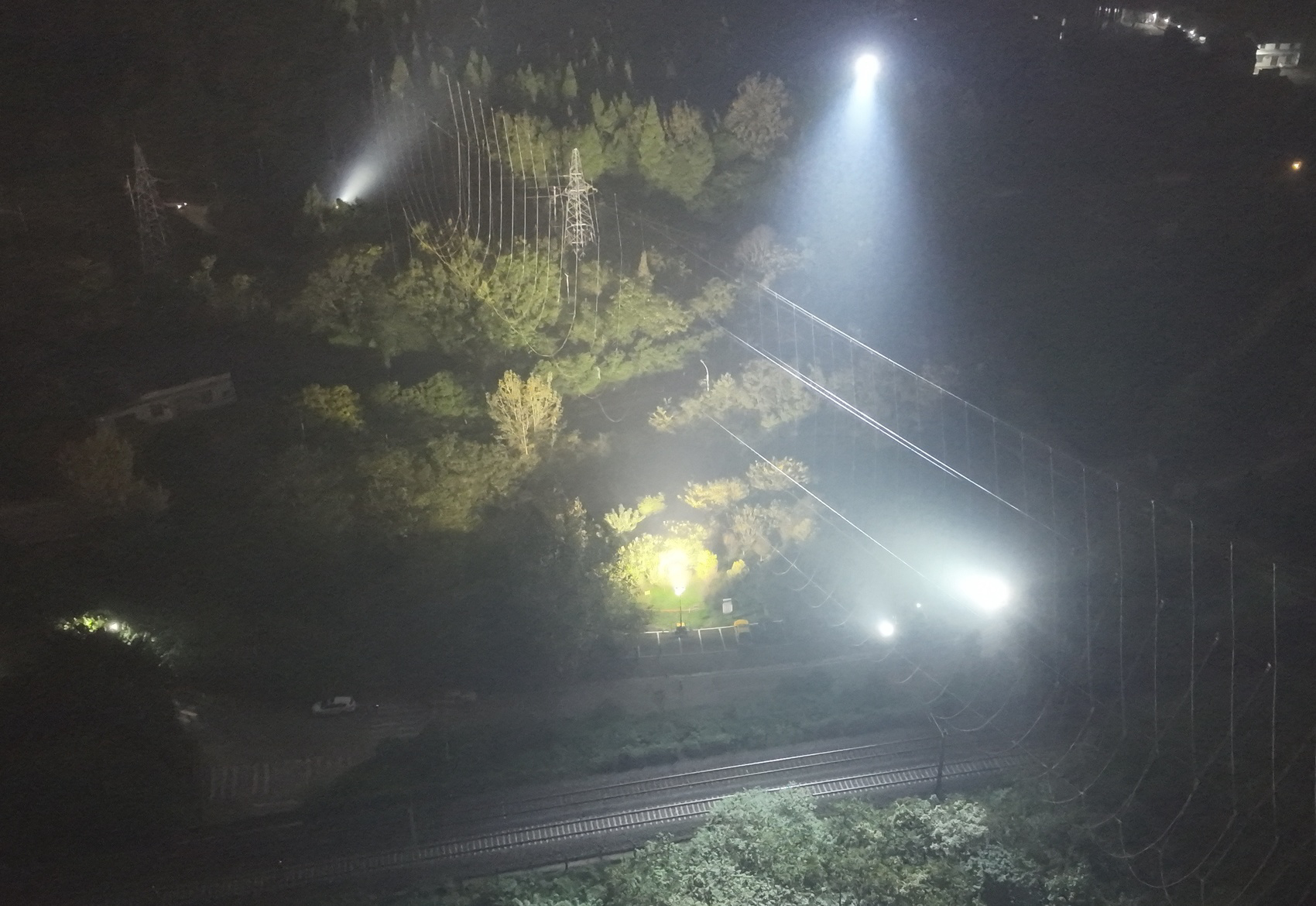

而跨越宝成铁路的施工则更为紧张。为了最大限度减少对列车运行的影响,德阳供电公司与铁路部门提前对接,待铁路部门调控完成向供电公司发出通知后,再进行施工。10月30日凌晨2时27分的罗江区白马关灯火通明,各岗位工作人员各司其职,高效协同。经过60多分钟的紧张施工,铁路跨越网拆除完成,宝成铁路罗江至德阳段恢复通行。
据介绍,整个跨越架线施工期间,德阳供电公司抽调精兵强将,统筹安排机具、车辆、物资、照明等,并联合交通、铁路等多个部门和单位对G5京昆高速和宝成铁路实施临时管控,克服了诸多困难。此外,为减少对主要道路的影响,德阳供电公司还利用3个晚上进行了夜间作业。(德阳供电公司供图)
