重要节点!川投集团资阳燃气电站项目2号机组点火一次成功

2024-08-12 16:39:20来源:川观新闻编辑:李红

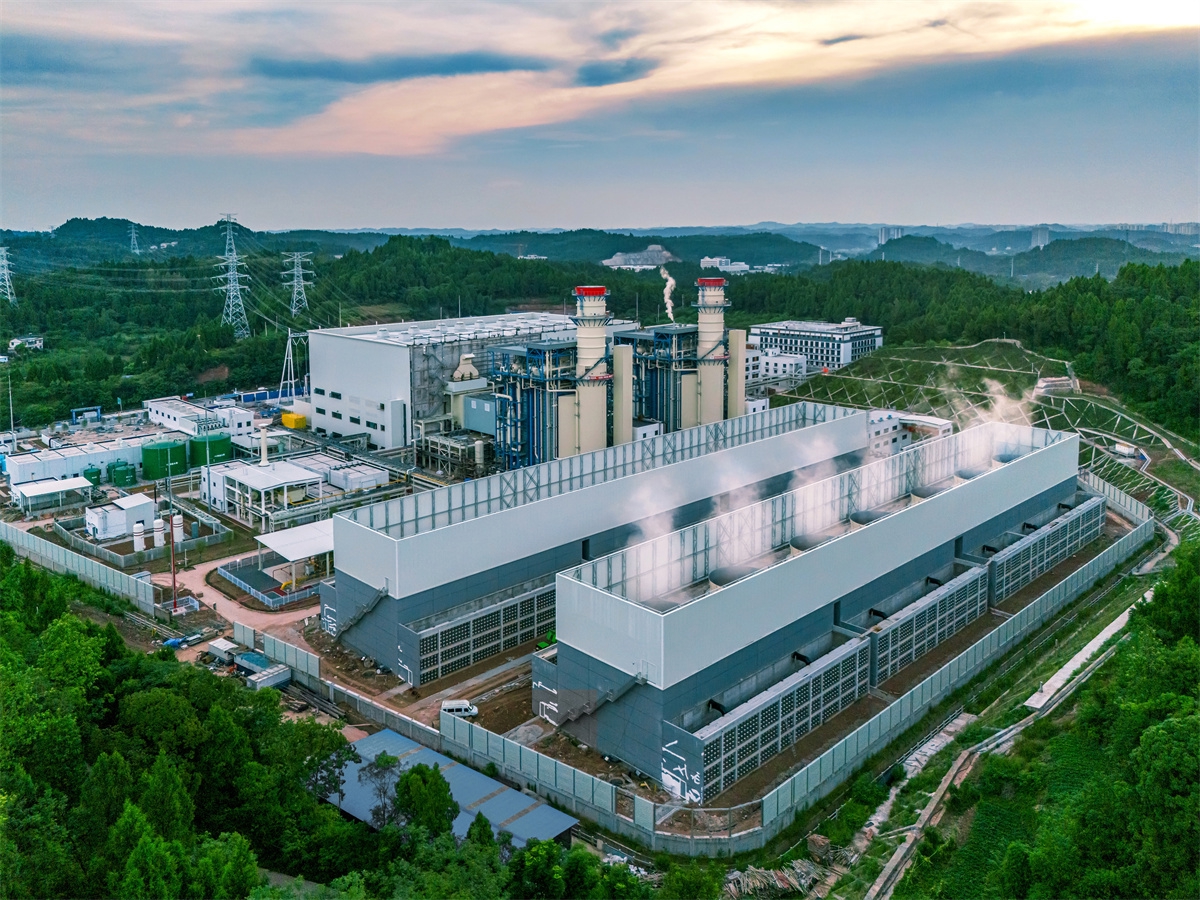

川投(资阳)燃气发电有限公司鼓足干劲抓建设、忙生产。(杨康忠 摄)

阳洋 潘政吉 川观新闻记者 田姣 资阳观察 黄芯榕

8月9日,记者从川投(资阳)燃气发电有限公司获悉,8月8日11点40分,川投集团资阳燃气电站2号机组点火一次成功。这是近期该项目实现的又一重要工程节点,标志着项目整体推进迈出了更加坚实的步伐。

据了解,川投集团资阳燃气电站新建工程项目是四川省“十四五”期间首批获得核准的H级燃机项目,一期规划建设两台740MW燃气-蒸汽联合循环机组。一期项目建成投产后,可实现年贡献税收约1亿元,年利用天然气5.7亿方,年上网电量35亿千瓦时,足以供应300万居民生活用电。

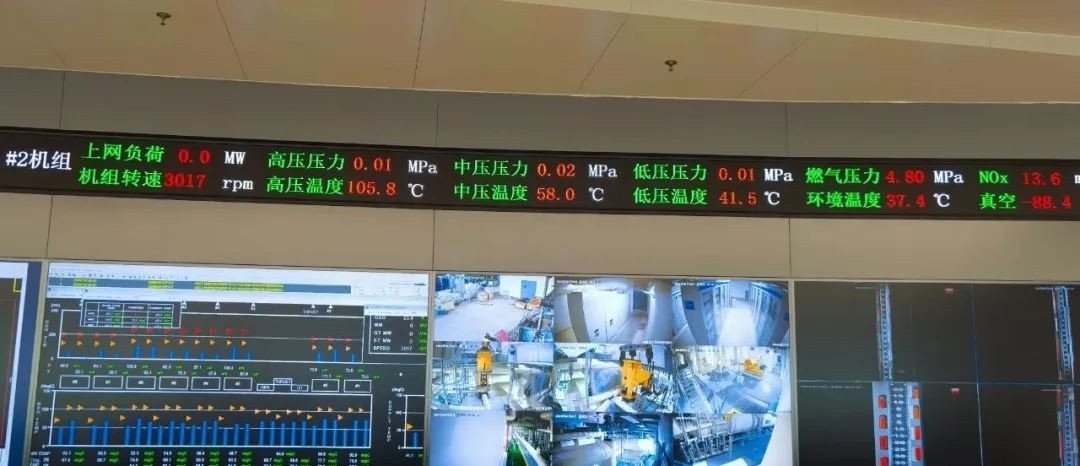

2号机组点火数据显示。川投(资阳)燃气发电有限公司供图

值得一提的是,项目1号机组已于今年6月8日通过168小时试运行,成为西南地区首台投产的H级燃气发电机组。1号机组投产以来,已实现每日启停调峰运行40次,发电上网电量2.5亿度,有力提高了我市迎峰度夏电力保障能力,有力保证了电网安全稳定运行,推动工业经济持续增长。

川投(资阳)燃气发电有限公司相关负责人表示,未来将进一步强化现场施工管理,全力以赴做好2号机组整套启动和168小时试运行,力争“双投”目标早日实现,为川投集团能源主业高质量发展贡献燃电力量。
