2021-03-25 15:24:45来源:四川在线编辑:何勇

张冬梅 四川在线记者 李欣忆

3月25日,由中国能建葛洲坝机电公司承建的白鹤滩水电站13号机组转轮安全吊装就位,这是白鹤滩水电站顺利完成吊装的第8台单机容量100万千瓦水轮发电机组转轮,标志着白鹤滩水电站16台百万千瓦机组“心脏”安装过半。

转轮是水轮发电机组的核心部件,决定着水轮机的过流能力、水力效率、空蚀性能以及整个水轮发电机组的运行稳定性,被誉为水轮发电机组的“心脏”。13号机组转轮作为白鹤滩水电站第八台机组“心脏”,外圆直径8.87米、高3.79米、总重338吨,是在全国产化的基础上,创新采用长短叶片的制造方式,具有“性能最优、结构最优、安全可靠性高”的特点。

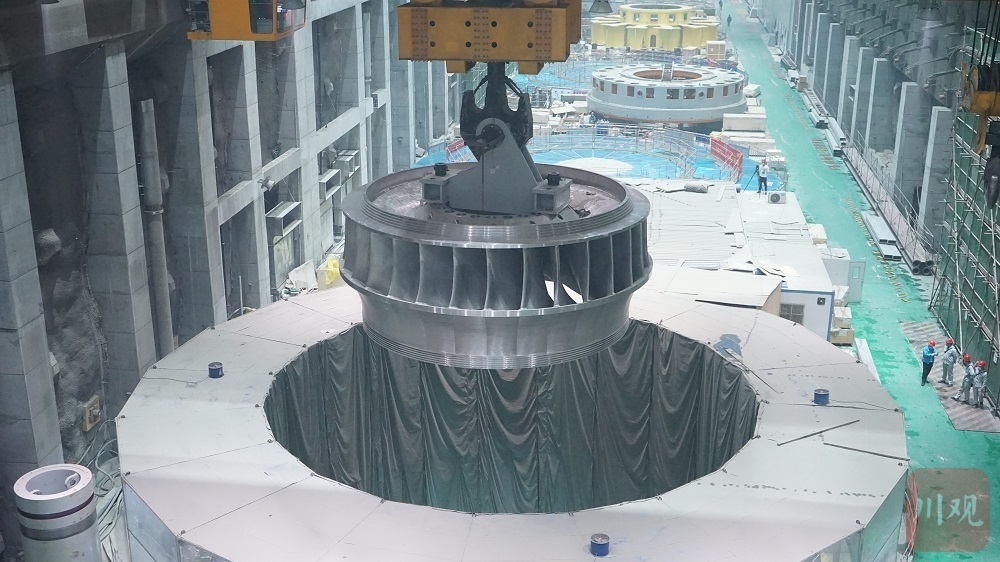

上午9时,转轮在右岸厂房1300吨桥机的牵引下缓缓升起,吊离地面近8米米,跨越4个机坑190余米后,安全平稳落入13号机坑精准对接。

为确保“心脏”安全吊装就位,葛洲坝机电公司提前进行试吊演练,进入机坑对接时,从转轮中心调整、水平调整、高程复核三个方面严格把控安装质量,为转轮顺利吊装和精准对接提供了技术保障。

白鹤滩水电站共设计安装16台单机容量为100万千瓦的水轮发电机组,左右岸各安装8台100万千瓦机组,是全球单机容量最大的水电机组,是我国自主设计制造的完全国产化百万千瓦机组,被誉为当今世界水电行业的“珠穆朗玛峰”。其中,右岸电站8台机组由中国能建葛洲坝机电公司承担安装施工。目前首批投产机组14号机组总装完成,已进入无水调试;15号机组总装完成90%,正全力以赴朝着“七一”发电目标奋进。

白鹤滩水电站建成投产后,单台机组额定功率每小时可产生约100万度电能,16台机组全部投运后,将成为仅次于三峡工程的世界第二大水电站。白鹤滩首批机组计划于2021年7月1日前投产发电,2022年7月实现全部机组投产发电。
