四川在线记者 文露敏
8月29日21时42分,川投集团资阳燃气电站新建工程项目2号机组首次并网一次成功,机组各系统参数正常,设备运行平稳,运行质量优良。

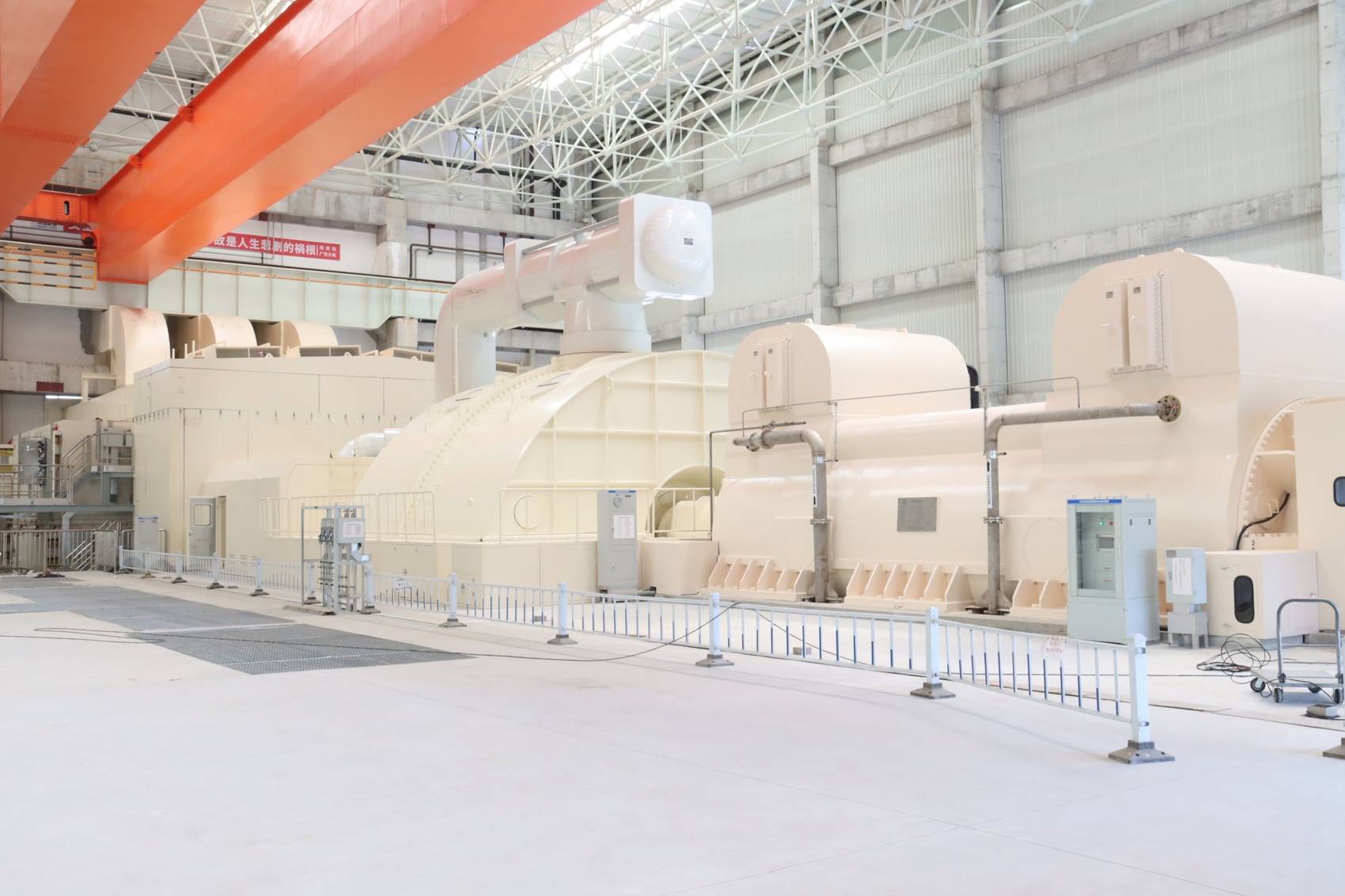

川投资阳燃气电站2号机组首次并网一次成功。
川投集团资阳燃气电站新建工程项目是四川在“十四五”期间首批核准、首个投运的燃气电站。今年6月,该项目1号机组率先投产运行,为迎峰度夏提供有力支撑。此次2号机组并网一次成功,标志着川投集团资阳燃气电站作为四川电网重要骨干调峰电源的支撑性将进一步增强。

川投资阳燃气电站2号机组首次并网一次成功。
据了解,川投(资阳)燃气发电有限公司在1号机组竭尽全力迎峰度夏电力保供的同时,加紧2号机组施工组织,工期紧跟1号机组。7月30日实现机组低速盘车一次成功、8月5日实现机组高速盘车一次成功、8月8日燃机点火一次成功、8月28日通过启动验收委员会验收,顺利完成了整套启动前的各项准备工作。
接下来,2号机组将有序推进并网调试相关试验和168小时试运,确保圆满完成双机按期投运的目标。
(图片由川投集团提供)
