雨天“撑伞”施工,广安投资最大变电站计划2026年迎峰度夏前投运丨项目攻坚零距离

2025-11-12 15:51:48来源:四川在线编辑:张炼

王林 四川在线记者 伍力





项目名片:广安II500千伏输变电工程



项目概况:新建2组500千伏变压器,总容量240万千伏安,线路工程新建5回500千伏线路,总长158公里。工程总投资13.9亿元,今年6月27日开工,计划2026年迎峰度夏前投运,是广安历史上投资规模最大、主变容量最大的电网建设工程,也是广安电网度夏保供的头号电网工程。

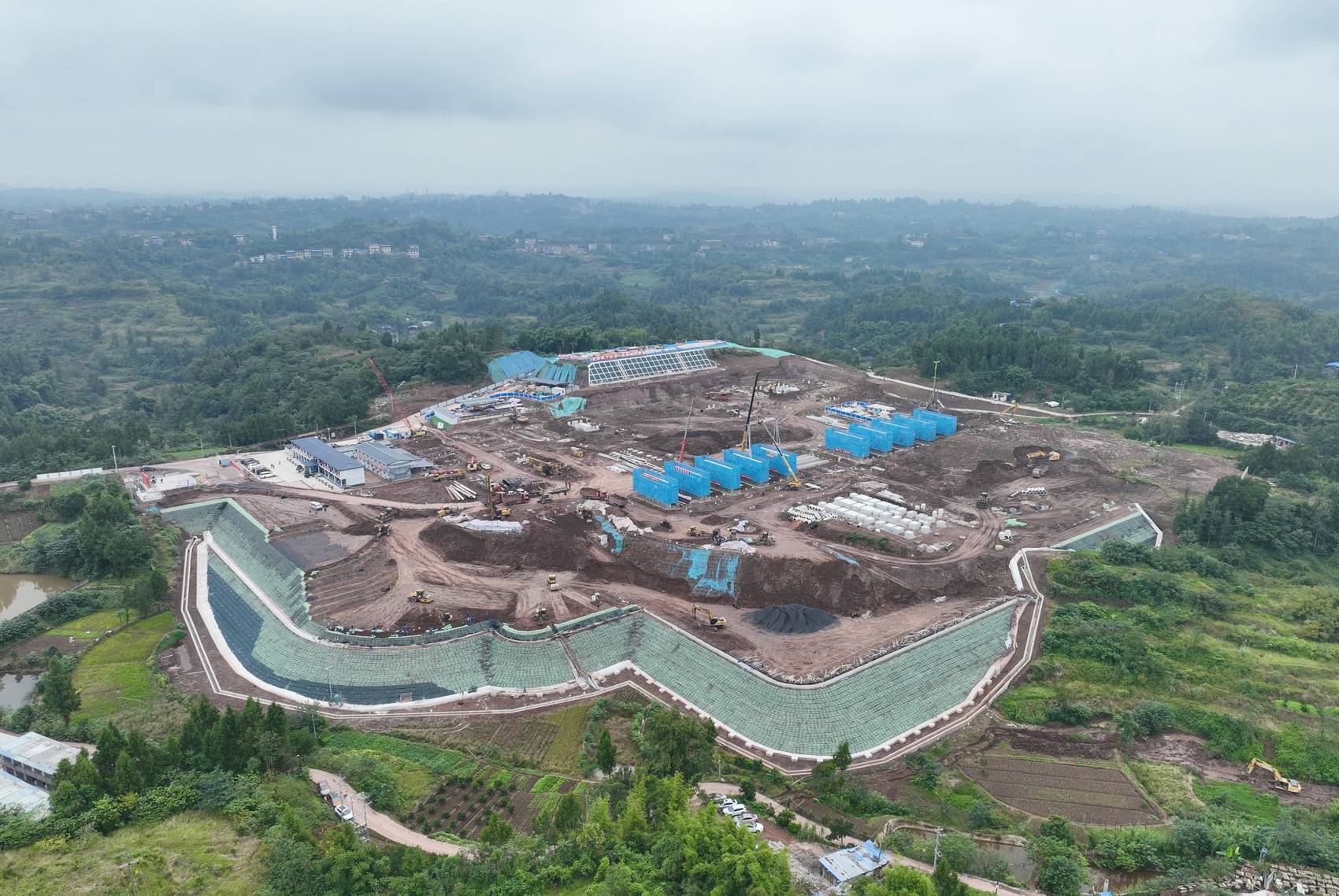

项目建设现场航拍。胡力文 摄

一座500千伏输变电工程,常规施工建设时限至少需要20个月,而广安正在上演“极致提速”,将时限压缩至13个月。

如何在保证安全和质量的前提下,把不可能变为可能?广安为该项目从前期筹备到施工建设,均制定了一套“分秒必争”的决胜战术,挂图作战、化整为零、条块结合、分线作战,雨天“撑伞”施工、晴天加人加机械,每天都要见进度,推动项目全力提速。

11月10日,记者来到广安II500千伏输变电工程项目建设现场,在细雨中见证这场项目攻坚战的一天。

探现场:抢晴天战雨天,集中力量抓项目

在项目填方区域,10张巨型遮雨布盖住泥土,未盖遮雨布的100平方米区域,挖掘机、压路机、运土车高效协作,将一车车土铺平压实。“将1000平方米左右的填方区域化整为零、分块施工,即使雨天也没停过。”项目土建技术员吴敏说,得益于抢晴天战雨天,15米高的填方区域15天即可完成。

国网广安供电公司建设部负责人陈飞洋介绍,自9月以来,工地降雨共计35天,同比增加20天。为了不影响工期,工程根据雨季施工条件,针对性采取防雨、抽水、排水等措施,减少降雨对施工总体进度的影响。

为什么这么急、这么赶?陈飞洋介绍,该项目建成后,广安电网供电能力提升至300万千瓦以上,对全面提升广安电网供电能力和可靠性、保障广安重大项目用电需要和民生改善、支撑经济社会高质量发展具有至关重要的作用。

这是今年以来广安全市拼经济搞建设、推动高质量发展的一个缩影。广安市发展和改革委员会相关负责人介绍,广安出台《关于集中力量抓项目促进投资高质量发展的意见》,明确推动一切力量向项目汇聚、一切资源向项目倾斜、一切工作向项目聚焦,通过抓项目储备、开工、进度、竣工、管理等五个环节,将项目管控细化到毛细血管,实现从“纸面规划”到“地面工程”的全链条赋能。

“集中力量”,在广安II500千伏输变电工程项目推进中得到充分体现:由市政府分管领导牵头,对难点问题实行市县联动、提级办理、顶格协调;在专班团队推进下,该项目从可研到核准只用了100天时间,创全省同类项目批复用时最短纪录;在用地手续审批环节,广安市自然资源和规划局派专人到省自然资源厅驻守办理,审批时间减少30天以上。

各方力量的汇聚,推动项目极大提速。“开工4个多月来,完成了原本6个月的施工任务。”陈飞洋说。

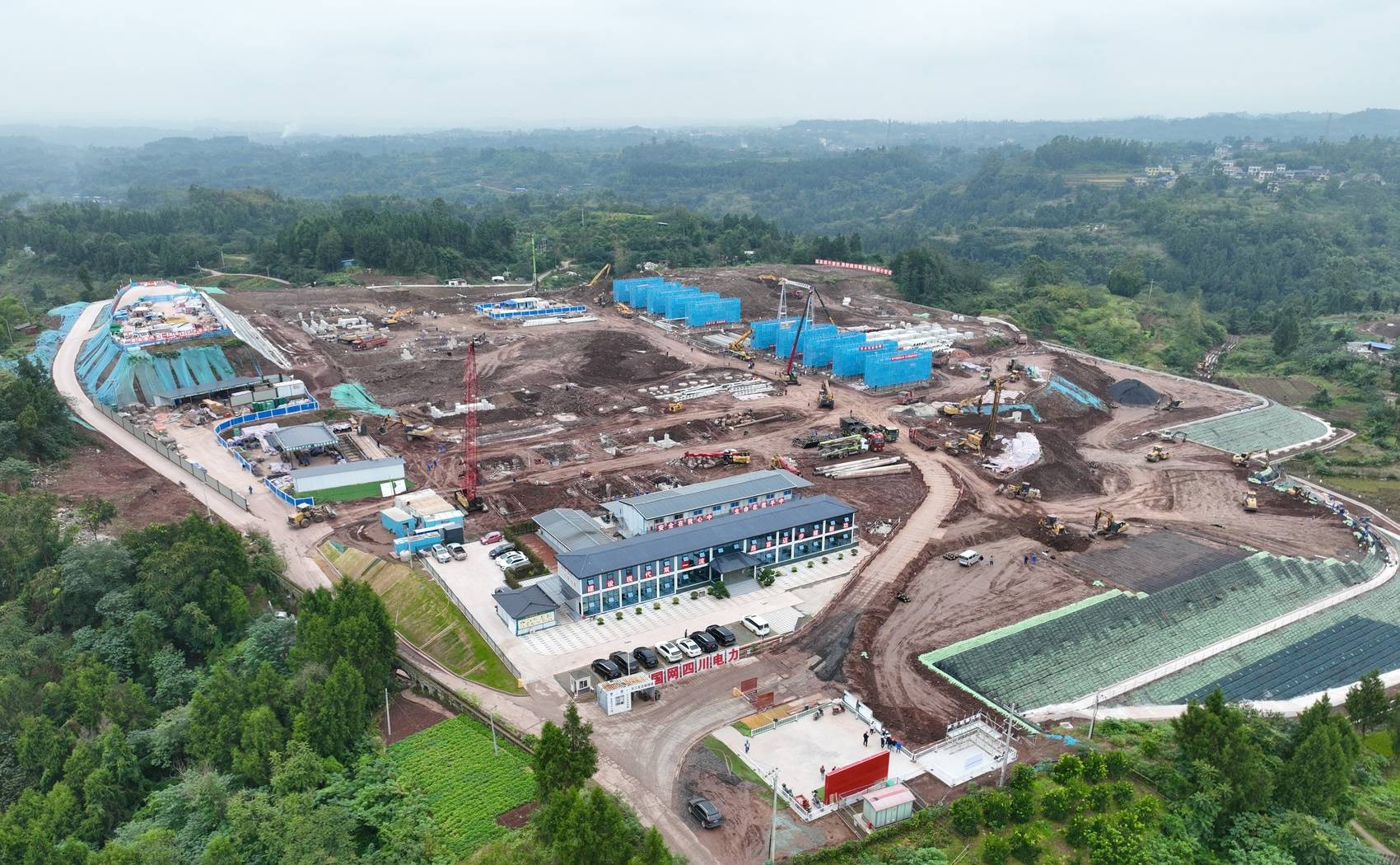

项目建设现场航拍。胡力文 摄

讲战术:挂图作战日调度,每天都要督进度

建立完善项目挂图作战推进机制,日管控、周计划、月调度,压实业主、属地、行政部门“三方责任”,也是该项目按下“快进键”的关键一招。

11月10日19时许,“广安Ⅱ500千伏工程日管控工作群”收到当天的工程建设日报,内容涵盖当日工程进度、人员投入、机械投入、当日未完成及原因、明日工作计划、需要协调解决的问题等七大项。记者看到,日报对第二天要进行的施工工序也进行详细的部署,包括场坪土石方完成2%、站外排水管安装完成10%、电压互感器支架基础柱子浇筑完成3%等10项。

“项目建设,有图有真相。”陈飞洋介绍,项目建设每周更新无人机航拍图,由国网广安供电公司和广安市发展和改革委员会形成周报,聚焦重点难度问题,向上级部门报送。

全力以赴拼经济搞建设,在广安已成共识。广安明确,要建立前端抓谋划储备、源头抓开工入库、过程抓进度督导、后端抓竣工投产、全程抓绩效管理的项目闭环工作机制,全流程护航项目建设。“通过出台《广安市市本级政府投资项目基本建设程序》,为政府投资项目制定全生命周期‘说明书’。”广安市发展和改革委员会相关负责人说。广安还建立“十五五”三级三类规划入规项目清单、2026年新开工项目前期工作清单、2026年新开工项目筹资方案清单,形成“项目谋划一入规一前期一开工入统”工作闭环。

今年前三季度,广安100个省市重点项目完成投资超时序进度22.32个百分点;累计储备项目457个、总投资超7000亿元;招引投资1亿元以上产业项目90个、增长8.4%。
