谭媛 张发举 四川在线记者 李欣忆
12月30日,成都空港新城220千伏变电站110千伏配套工程投运,标志着国网成都供电公司2025年计划建成的24项大中型电网基建项目全部投运,成都电网供电能力进一步增强。

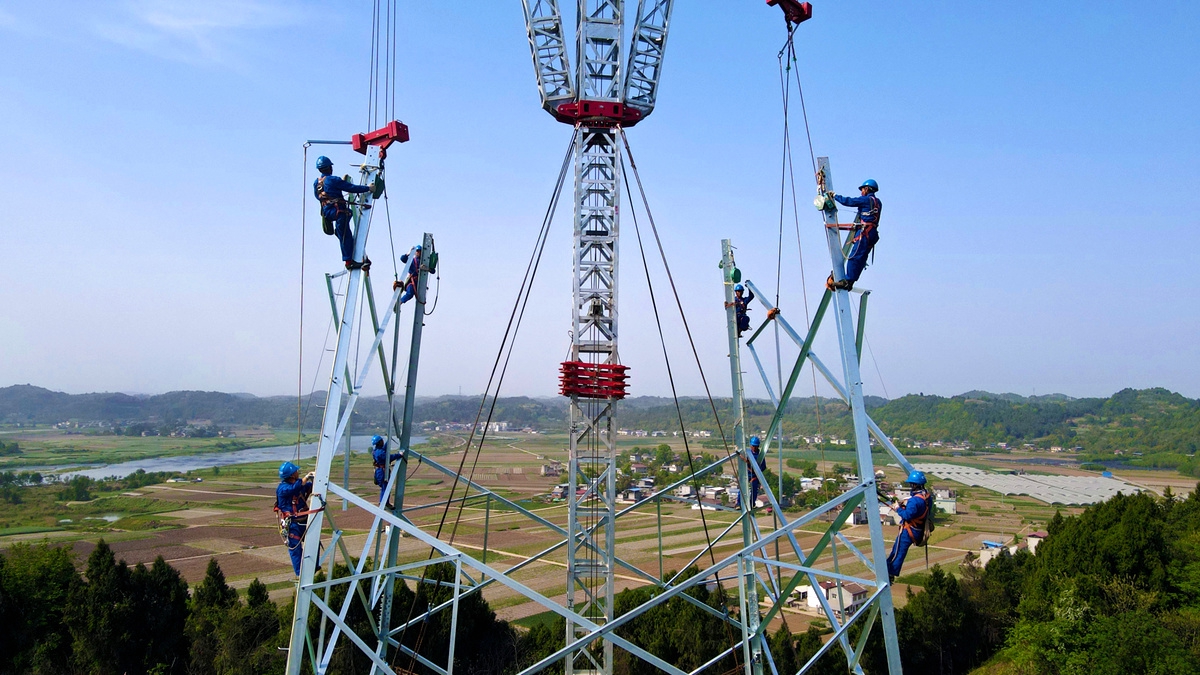

成都空港500千伏输变电工程铁塔组立,该项目于2025年11月投运。(陈红梅 摄)
2025年成都电网建设呈现工程体量和投产规模均超常规的特点,共投运500千伏变电站3座、220千伏变电站3座、110千伏变电站4座,累计新增变电容量923.7万千伏安、线路1442.8千米。
在项目建设过程中,面临33处重要跨越的施工难题,国网成都供电公司与成都铁路局、高速公路等相关部门建立专项协作机制,创新采用动态“天窗”预约模式,精准对接施工窗口期,保障跨域作业有序推进。同时,运用机械化封网、可视化放线等技术,并在全省首次采用重载无人机跨越施工,成功完成成都空港500千伏输变电工程等重点工程施工。
“十五五”时期,国网成都供电公司将实施成都500千伏立体双环网加强工程,同步推进220千伏及以下电网建设和配电网供电可靠性提升,持续推动成都新型电力系统高质量发展。
