四川在线记者 李欣忆
12月30日,雅砻江卡拉水电站大坝首仓碾压混凝土开始浇筑,标志着电站从基坑开挖阶段正式转为大坝混凝土浇筑阶段。

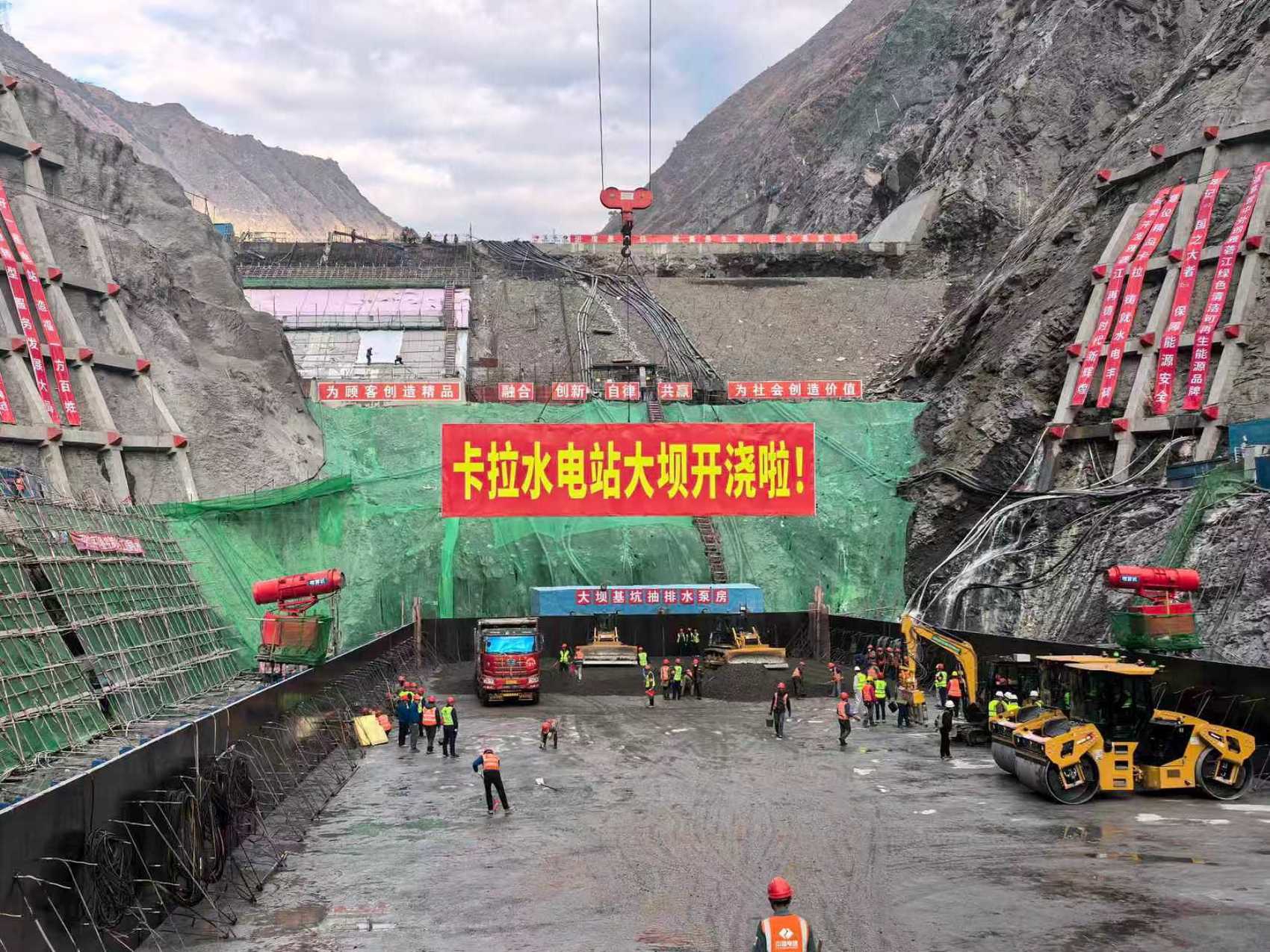

卡拉水电站大坝启动混凝土浇筑。
卡拉水电站位于凉山州木里县,装机容量102万千瓦,是雅砻江中游河段第七级水电站,国内首个全周期采用EPC模式的百万千瓦级水电站,也是国家“十四五”规划能源领域重点项目。
卡拉水电站工程开挖、混凝土浇筑等环节深度应用数字化、信息化、智能化技术,构建国内水电行业首个全业务、全流程、全要素智能建设平台,打造继锦屏、杨房沟水电站之后的大型水电EPC建设管理3.0版本。
电站具备“一高四多”的复杂特性,在基坑开挖阶段面临地质状况复杂、基坑渗水量大等诸多挑战。水电七局等建设团队在左右岸坝肩及左岸危岩体开展锚杆智能灌浆、锚索智能灌浆、锚索智能张拉试验,有效控制边坡稳定性,比合同工期提前3个月完成大坝基坑开挖任务,为提前实现卡拉水电站大坝及泄洪消能系统成功转序奠定坚实基础。
电站投产后,年平均发电量约46.5亿千瓦时,相当于每年可节约标煤140万吨,减少排放二氧化碳320万吨。同时,其发电量大、电能质量优越、丰枯出力均衡的特点将改善四川电网枯期水电出力不足、优化四川电网电源结构。
