成都首个燃气调峰电站投产 年发电23亿千瓦时

2026-03-20 14:55:36来源:四川在线编辑:邹嘉语

四川在线记者 李媛莉

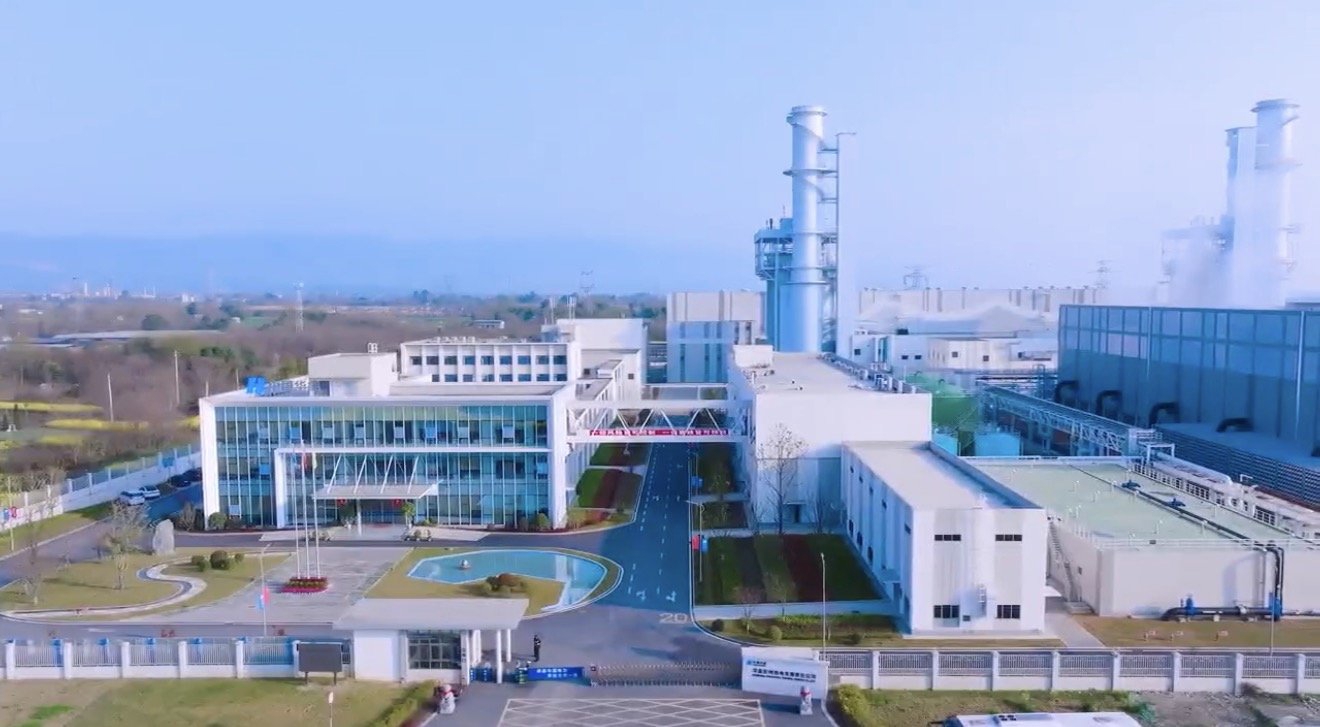

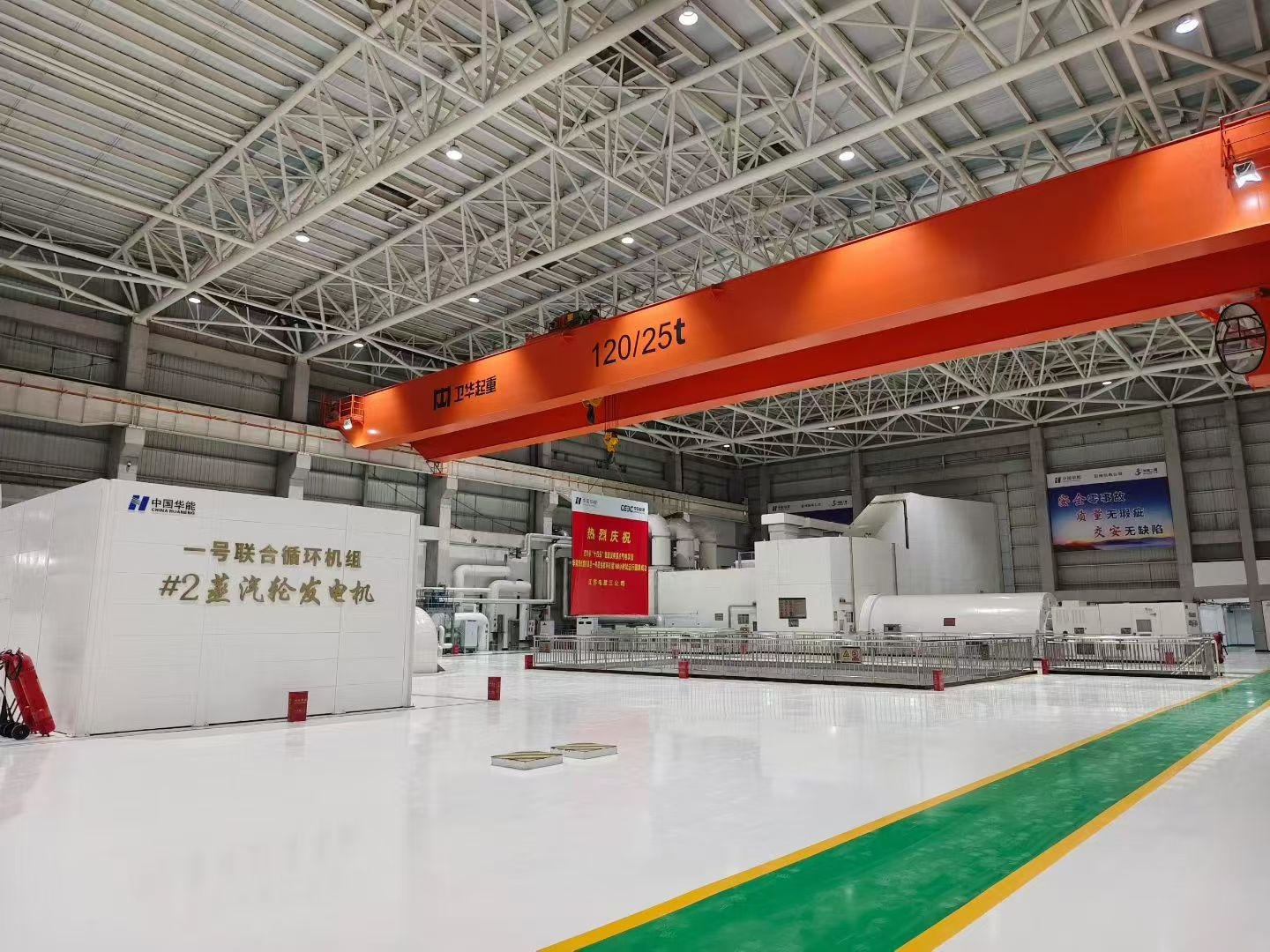

3月20日,记者从华能彭州燃机项目1号机组获悉,日前该机组圆满完成了168小时满负荷试运行并正式投产发电。这标志性成都市首个燃气调峰电站正式投产,一颗承载着成都能源结构优化使命的“绿色动力心脏”正式起搏。


据悉,该项目是四川省 “十四五” 能源发展规划重点项目,2022年8月获省发展改革委核准批复,2025年11月1号燃机点火及定速一次成功。

该项目配置燃气-蒸汽联合循环调峰发电机组,装机容量100万千瓦,投运后年发电量可达23.32亿千瓦时(按2500小时测算)。如果按家庭年均用电量2000千瓦时计算,可满足超116万户成都家庭一整年的用电需求,覆盖近半个成都中心城区常住人口。

作为绿色低碳示范工程,1号机组同步安装烟气脱硝装置,天然气清洁发电模式相较传统燃煤机组,每年可替代标煤约57万吨,减排二氧化碳约88万吨,氮氧化物、二氧化硫、粉尘等污染物排放也大幅降低。


同时,1号机组的投产将发挥 “一业兴带百业旺”的辐射效应。一是有效缓解成都电源对单一水电资源的依赖,二是项目全面投产后预计年工业总产值约11亿元,年利税近1亿元,能为地方发展注入动力。

记者了解到,目前项目的2号机组正在加速推进测试,未来双机组并运行会进一步放大能源保障效应。
